Opdrachtgever: Gemeente Beerse
Ontwerper: Gowaco BV
31 augustus 2026

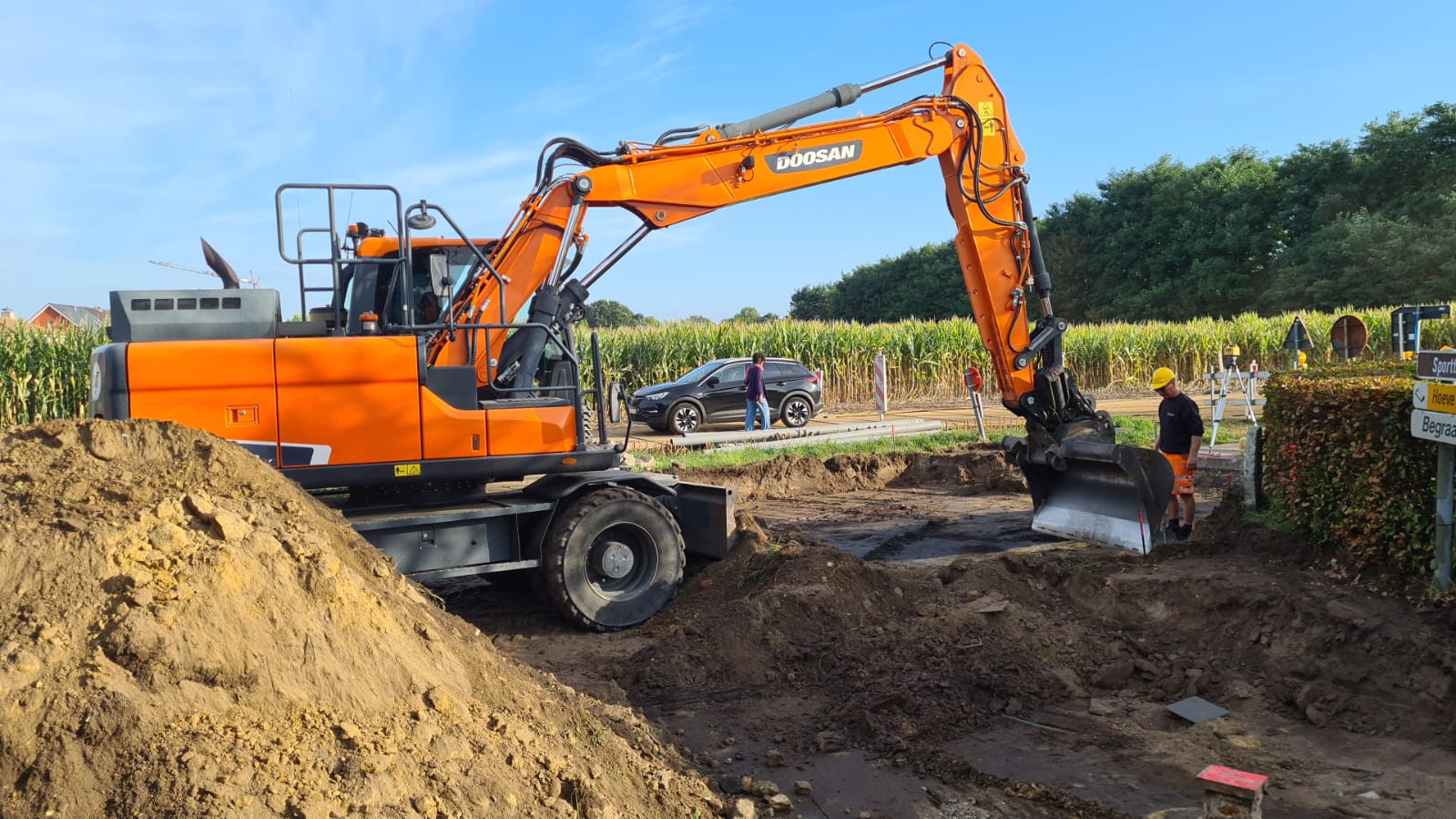

We zijn weer gestart aan een nieuw project, namelijk de werken aan het kruispunt Leetereind – Wetschot in Vlimmeren. We voeren daar aanpassingen uit om de veiligheid van de fietsers ter hoogte van de sporthal te verbeteren.

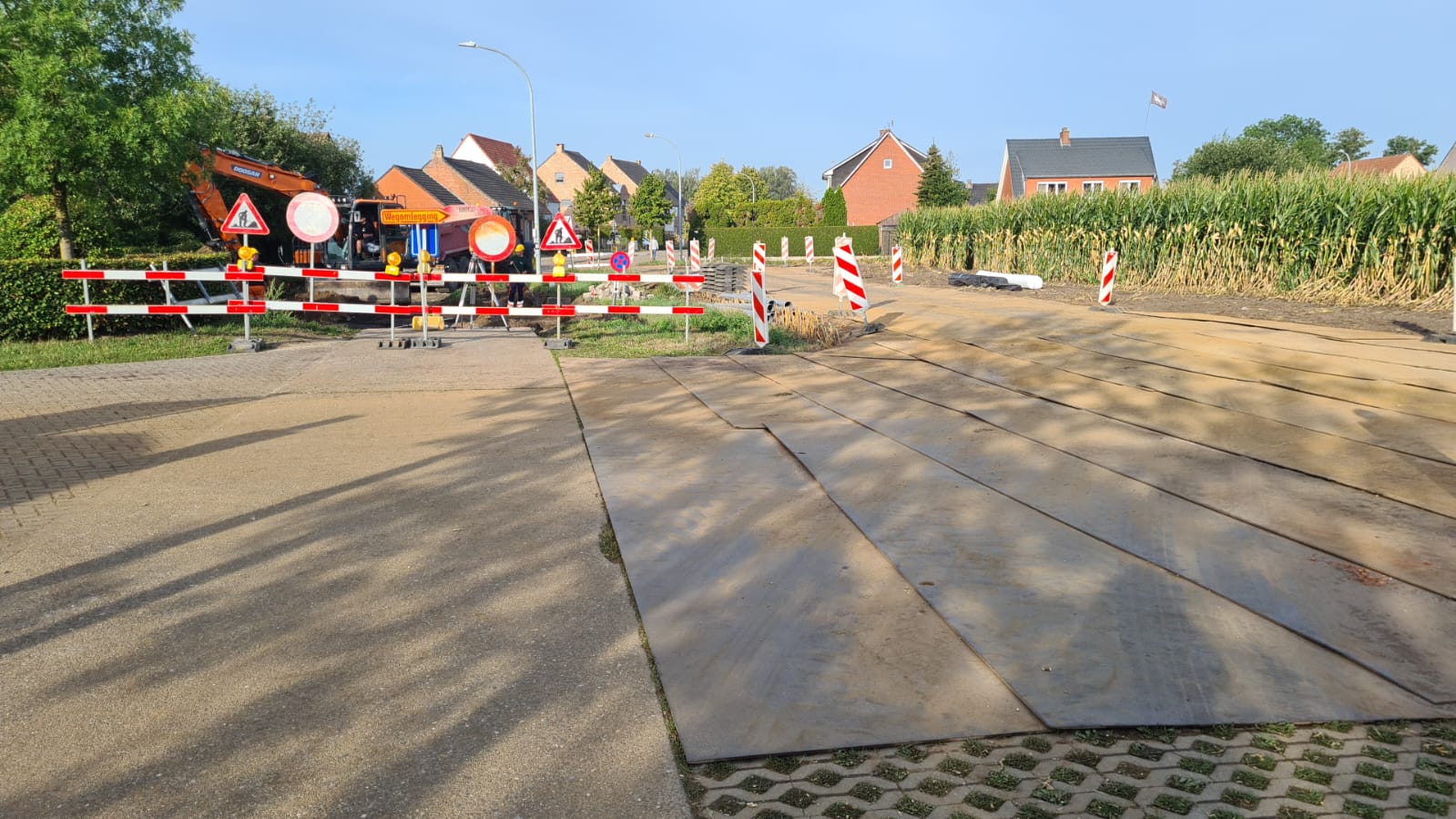

Om het verkeer ook tijdens de werken vlot te laten doorstromen, legden we alvast een tijdelijke bypass in rijplaten aan. Zo blijft het kruispunt bereikbaar terwijl wij verder werken aan de definitieve en veiligere inrichting.
Houd deze pagina in de gaten voor meer updates over de werken. 👀
9 september 2026

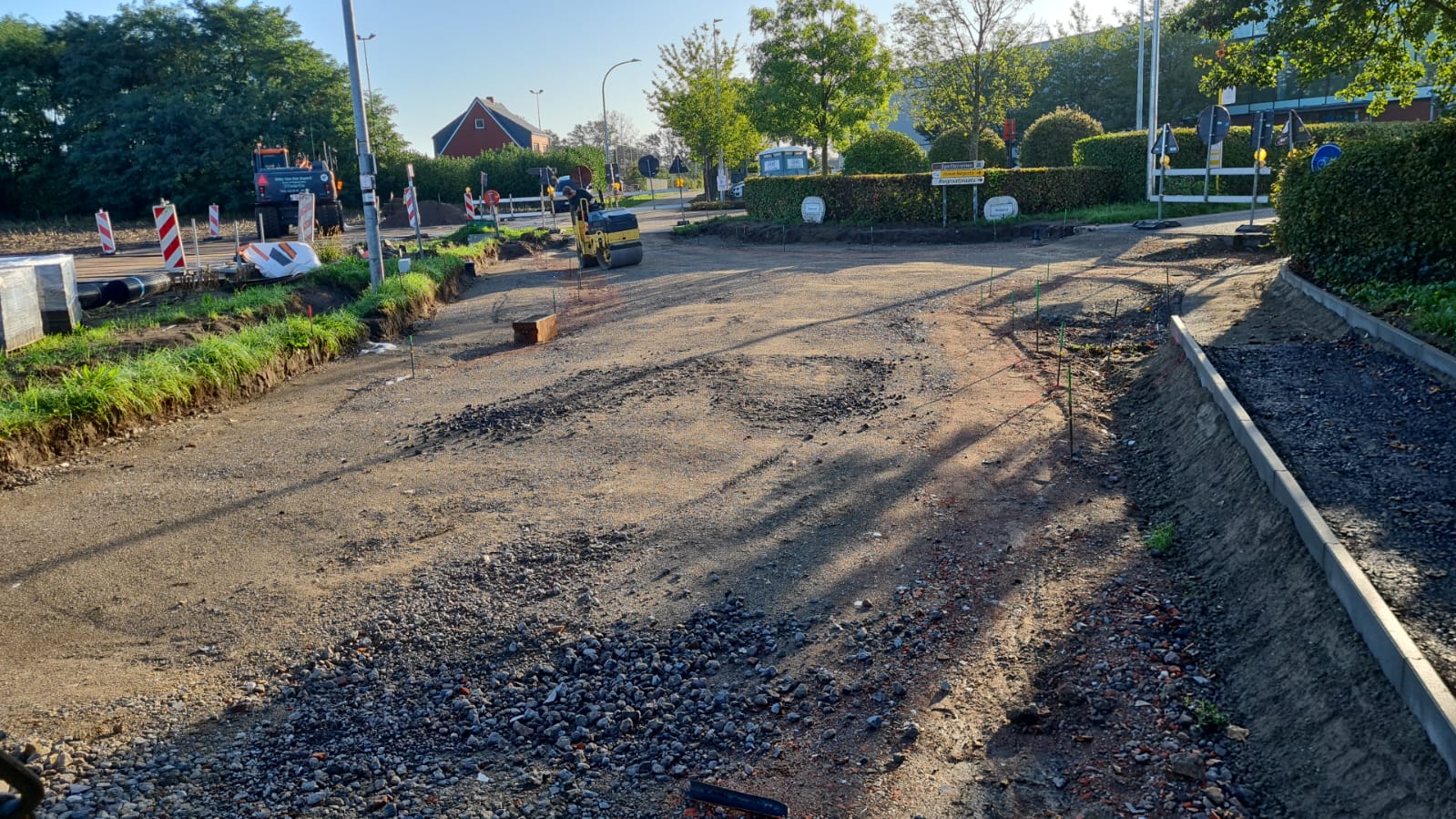

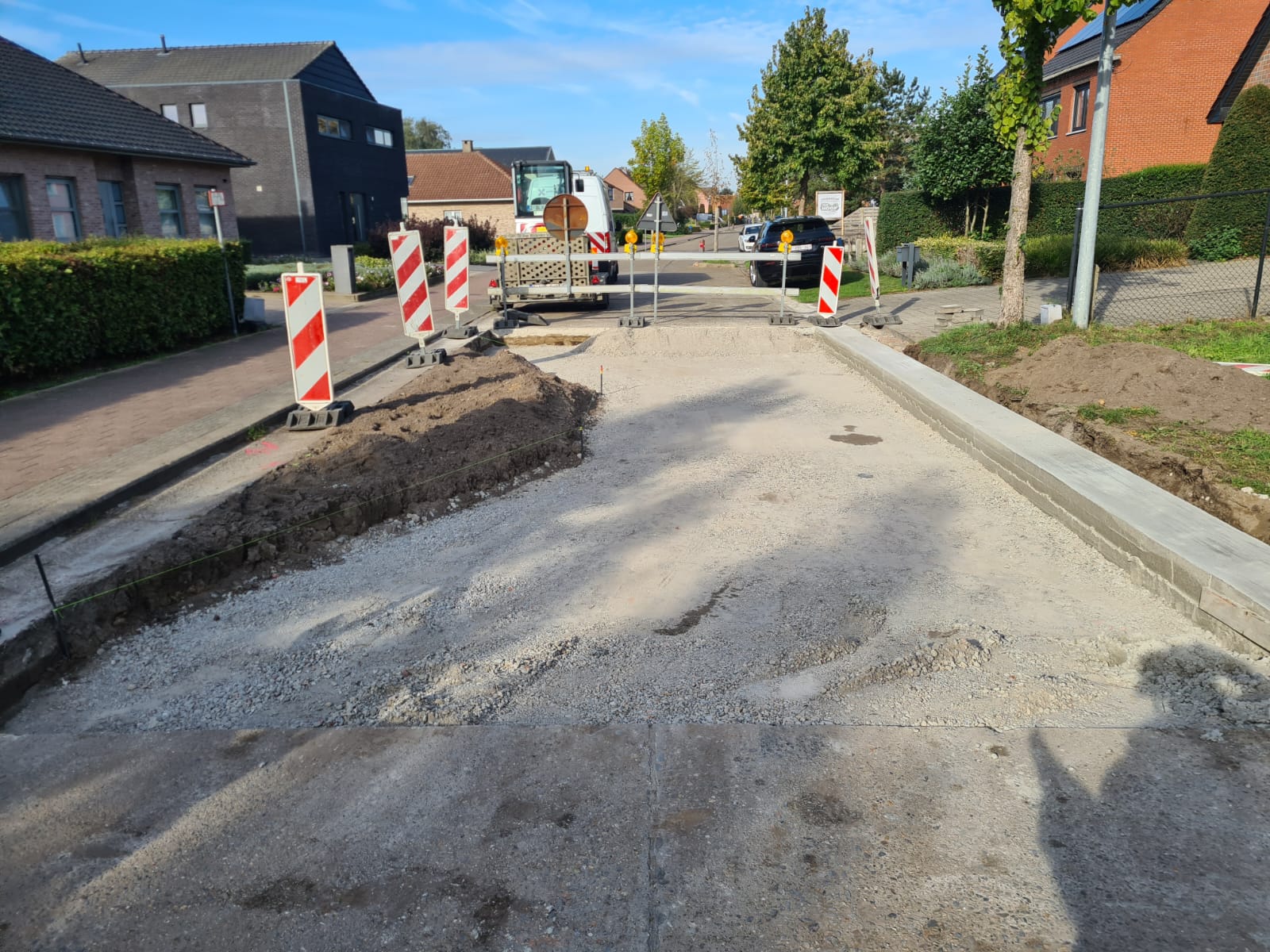

De werken verlopen vlot en momenteel ligt het volledige kruispunt open.

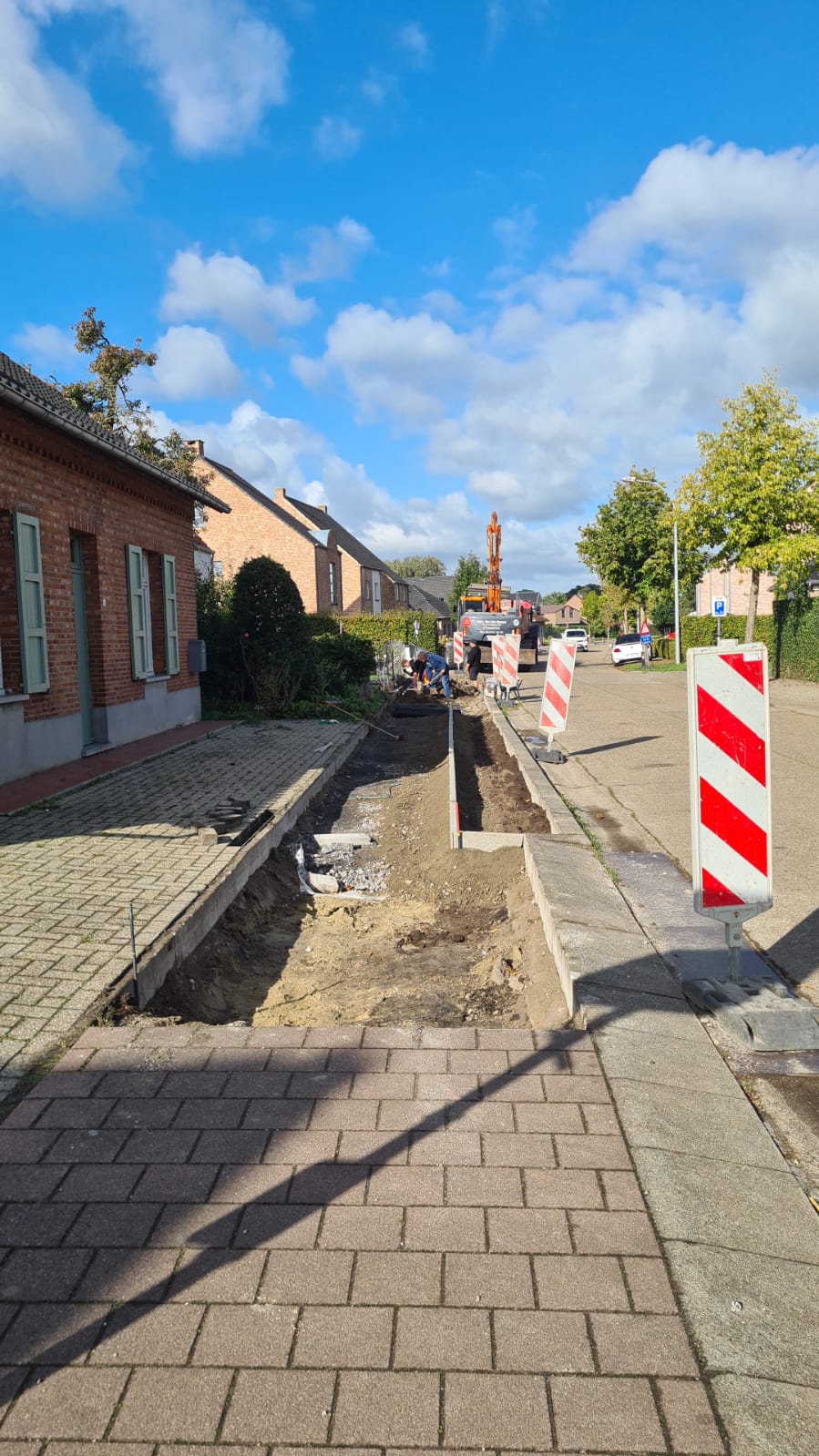

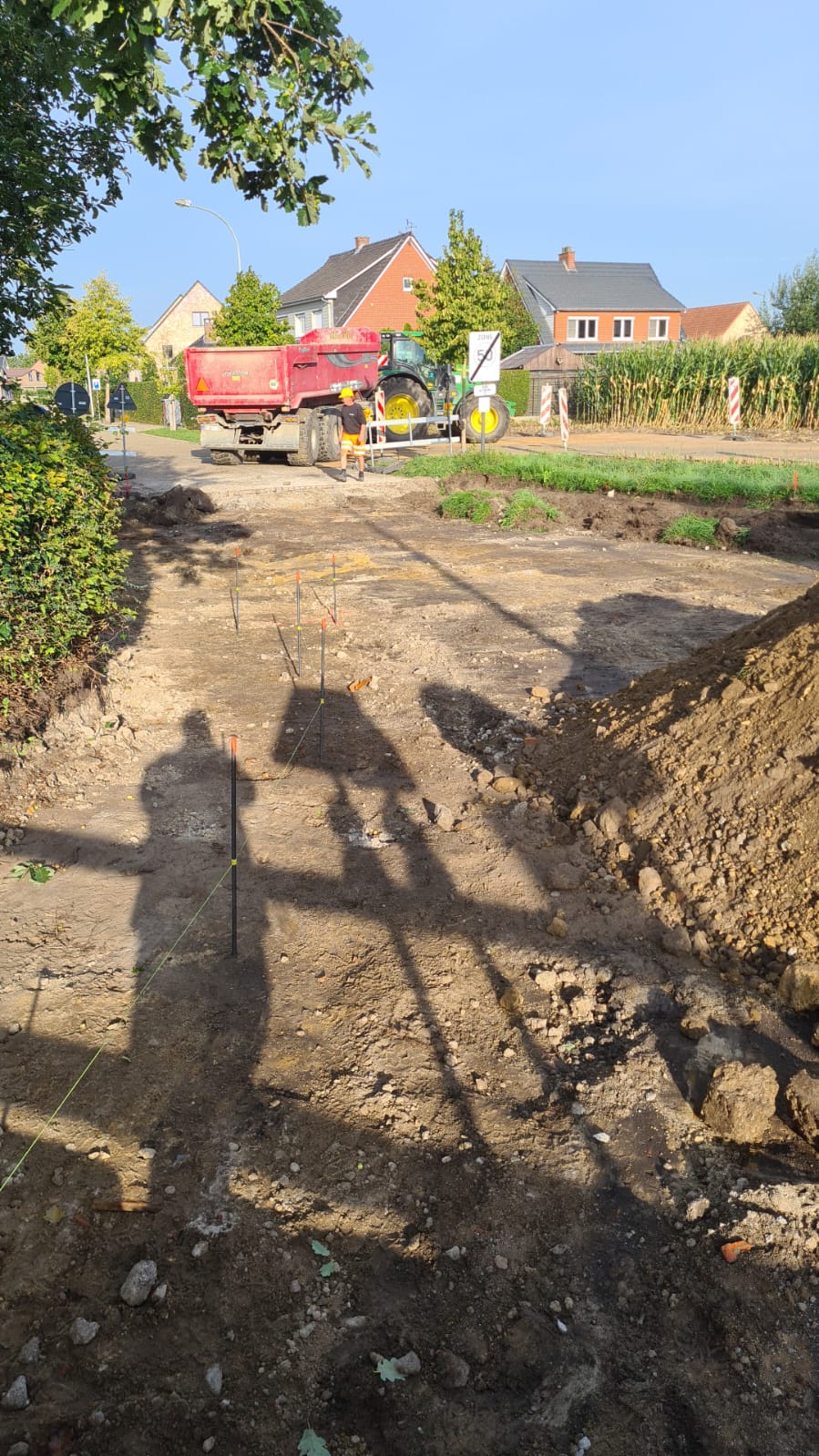

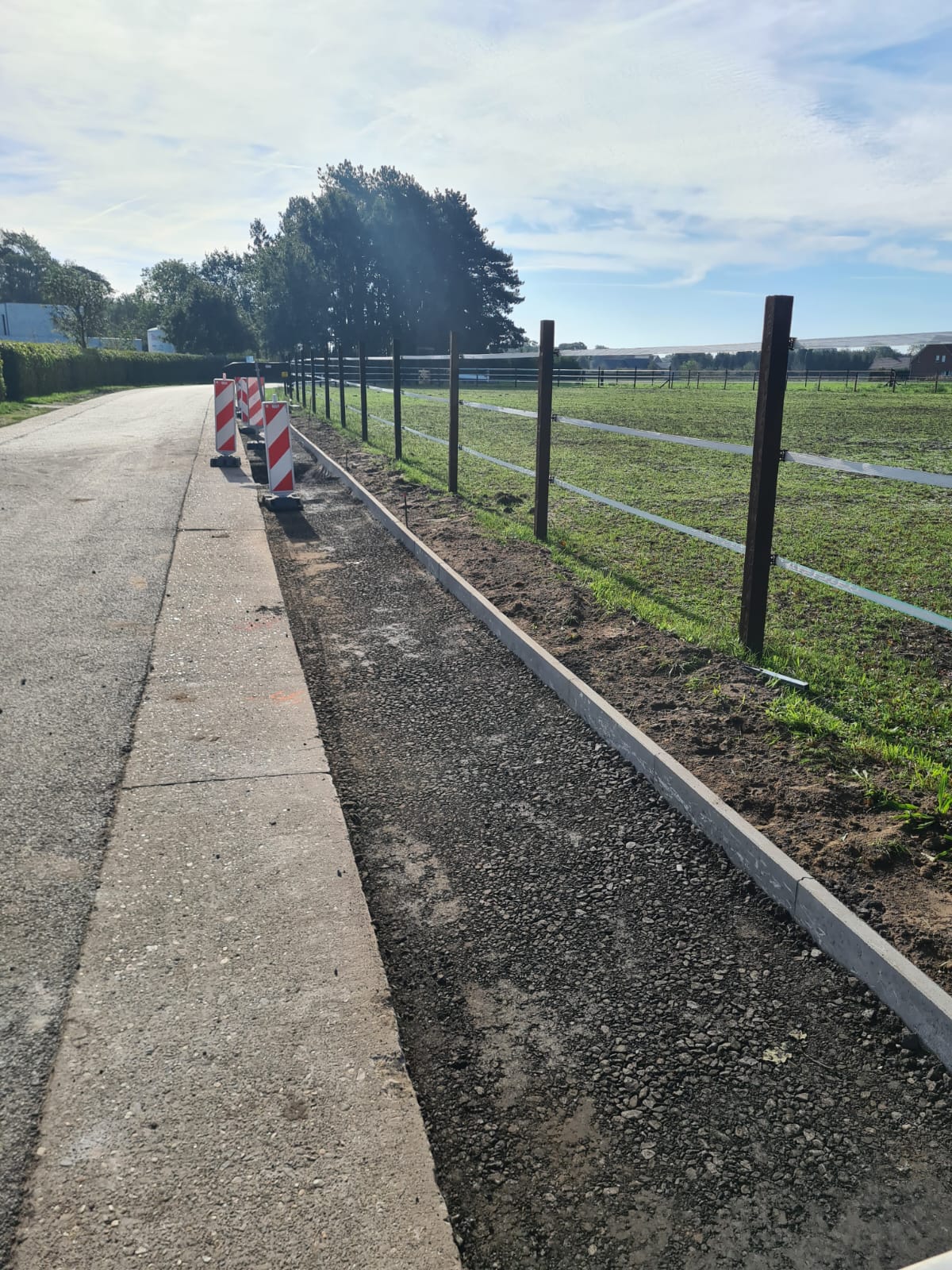

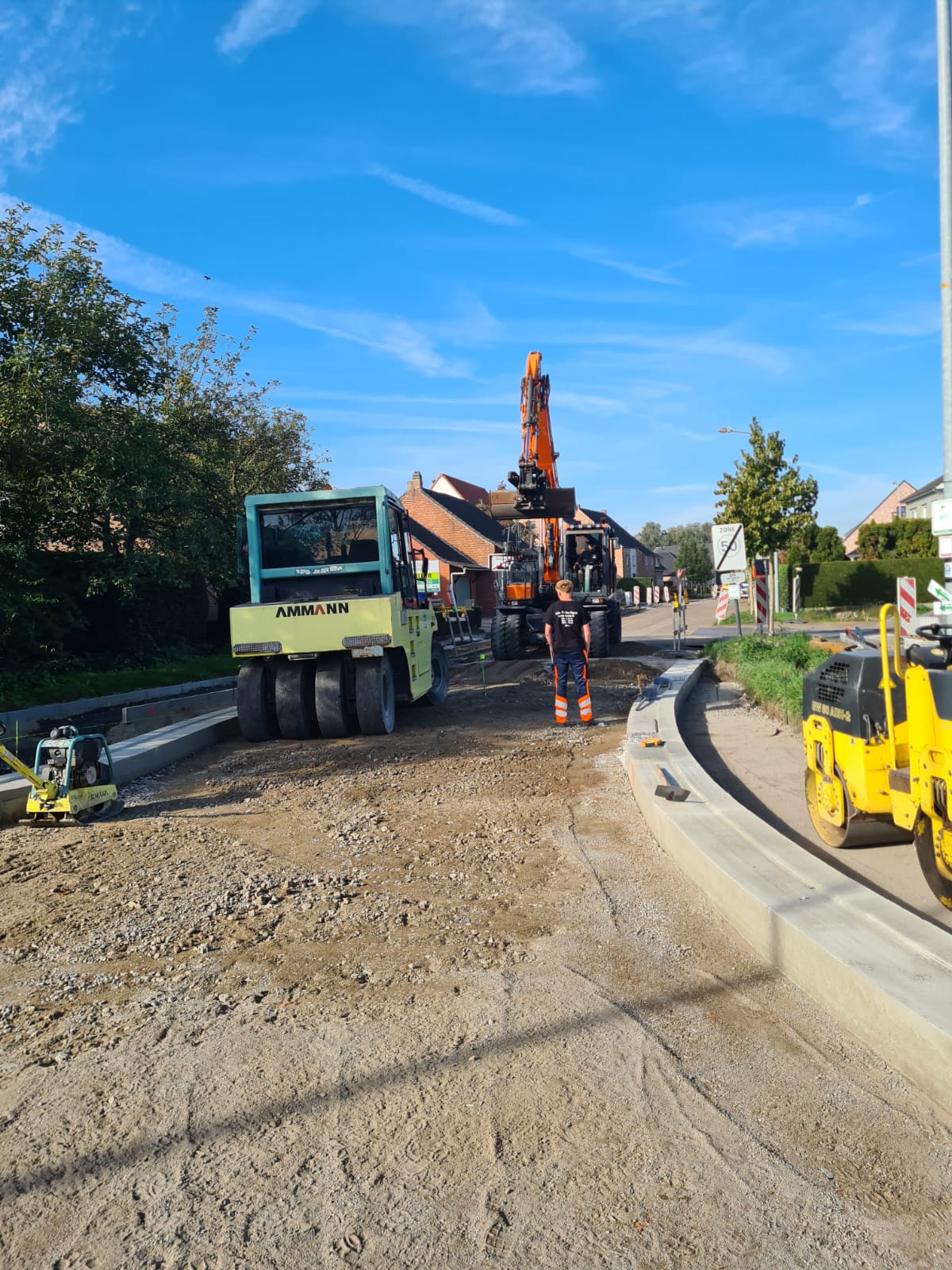

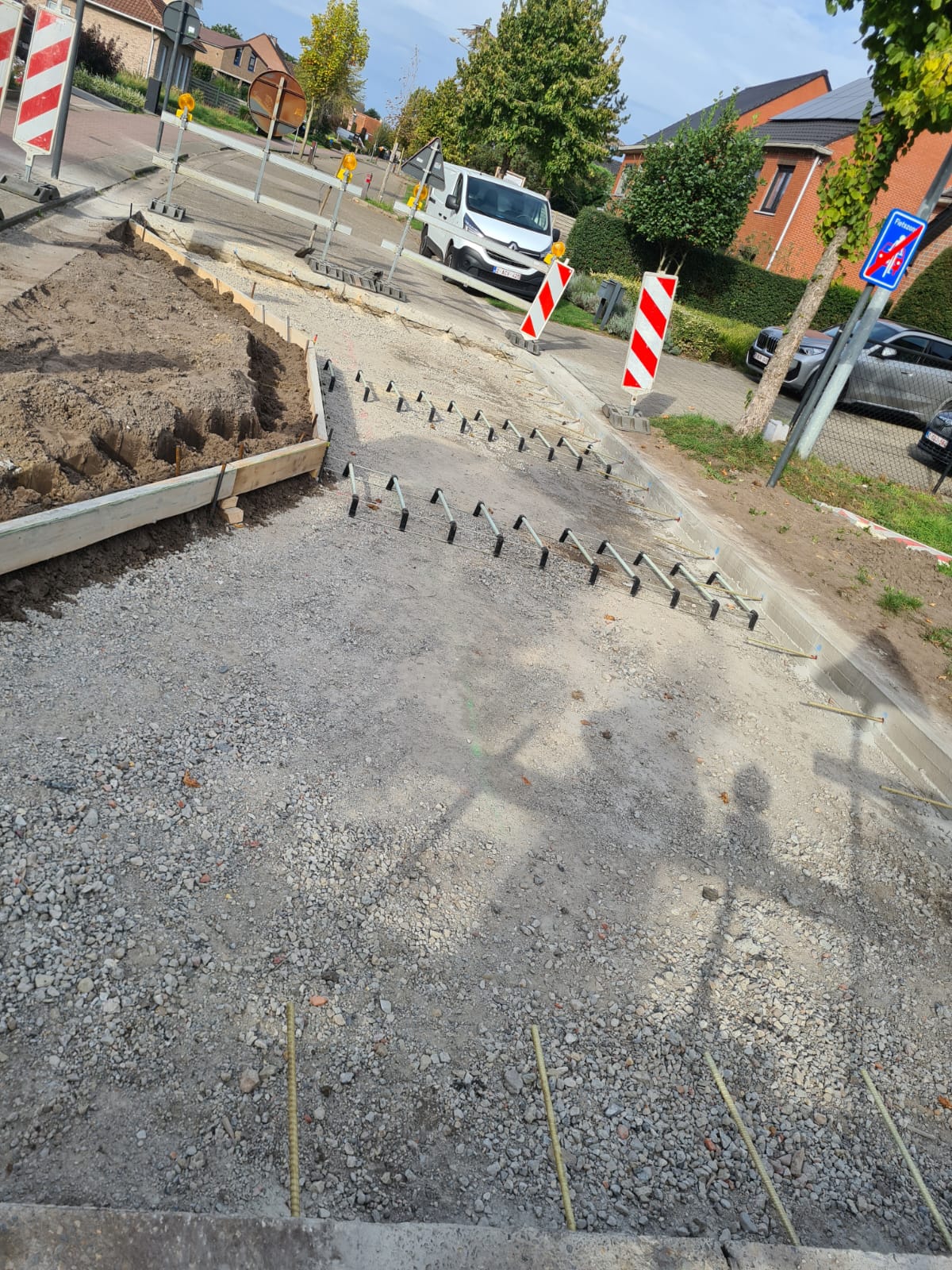

We zijn er volop bezig met de funderingswerken. Zo wordt de ondergrond verdicht met een trilwals en langs de zijkanten plaatsen we alvast nieuwe boordstenen, die later de begrenzing zullen vormen tussen rijweg, fietspad en groenzones.
Als de fundering overal klaar is, dan volgt de definitieve verharding.
16 september 2026

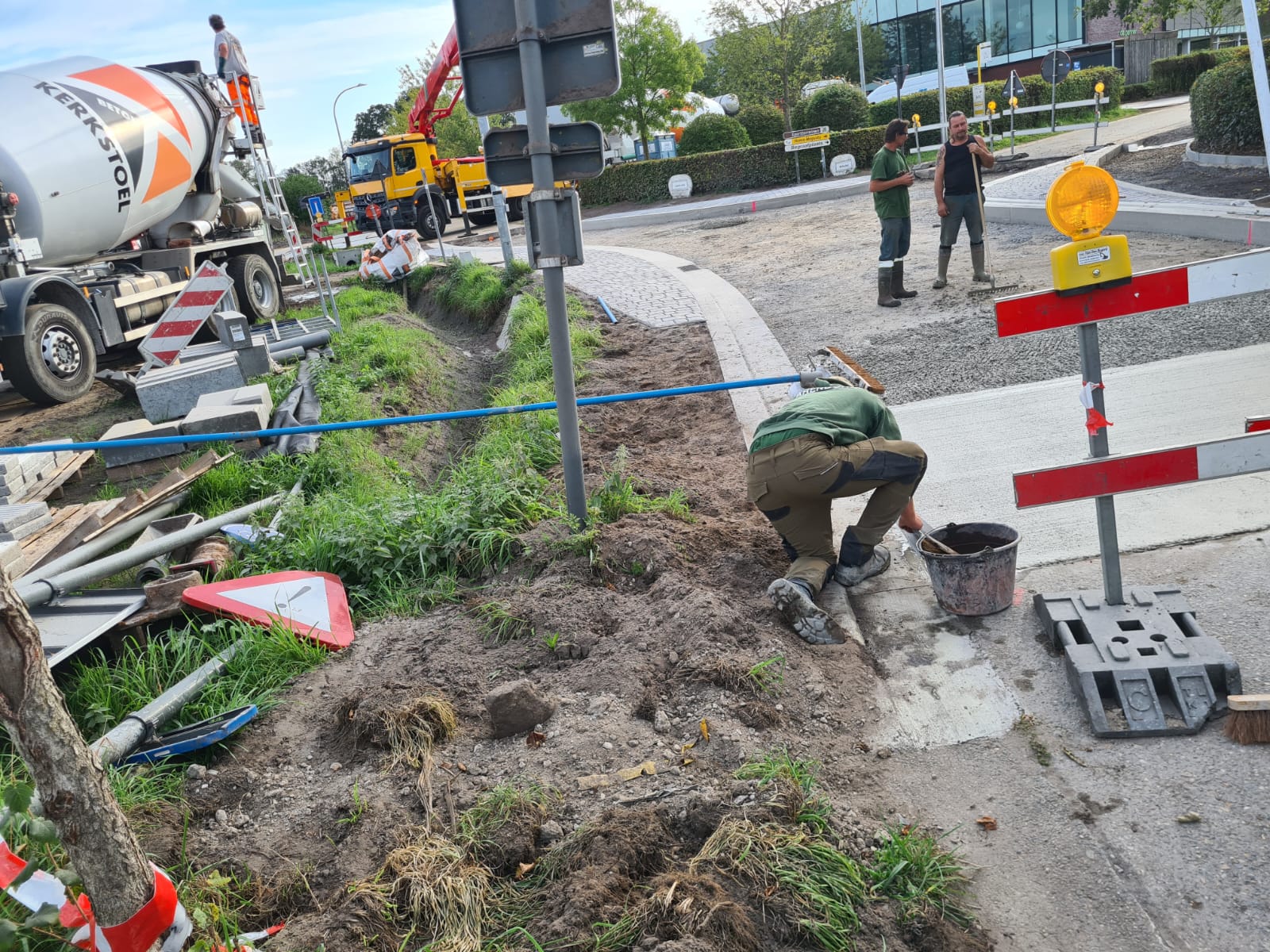

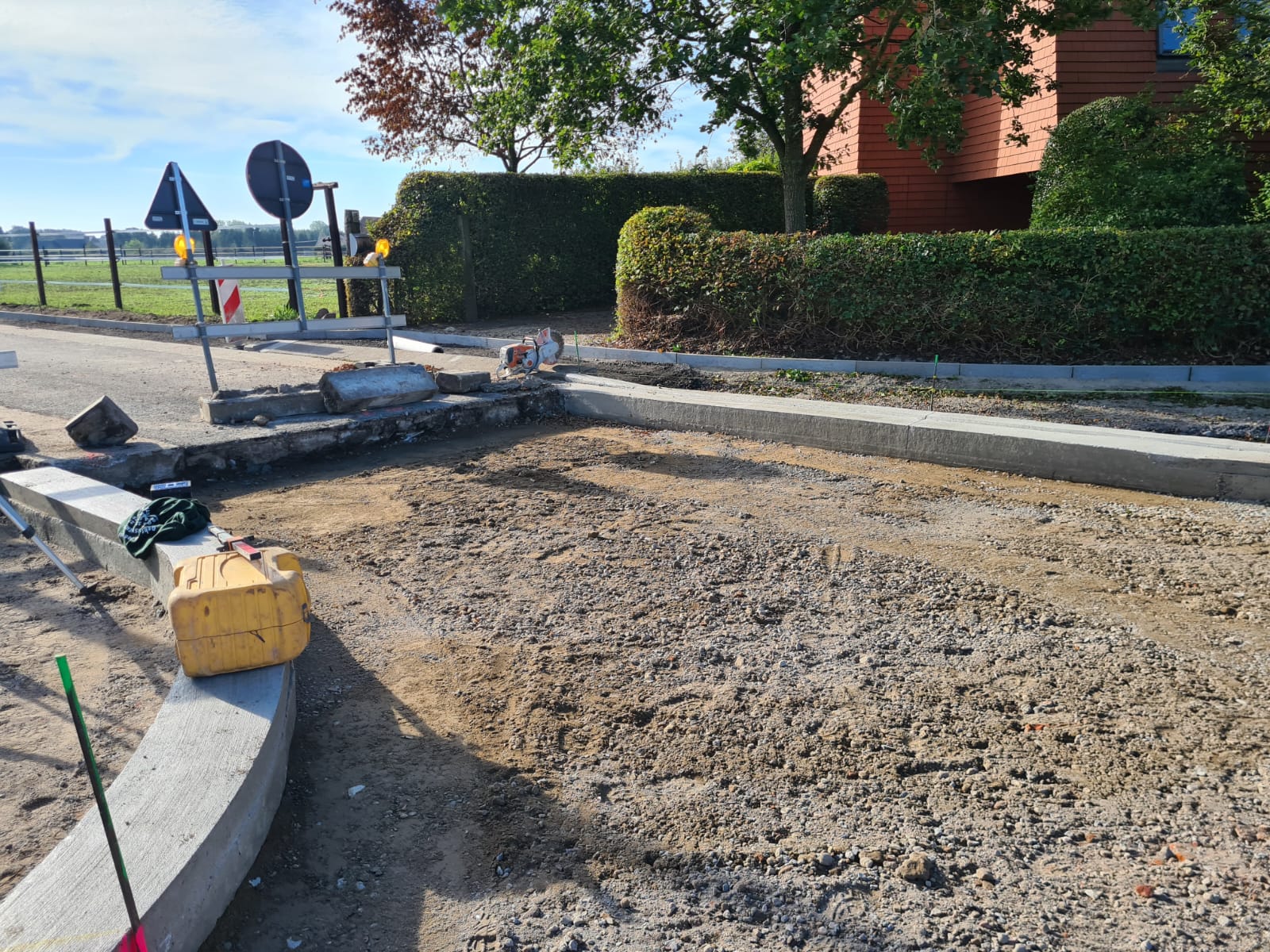

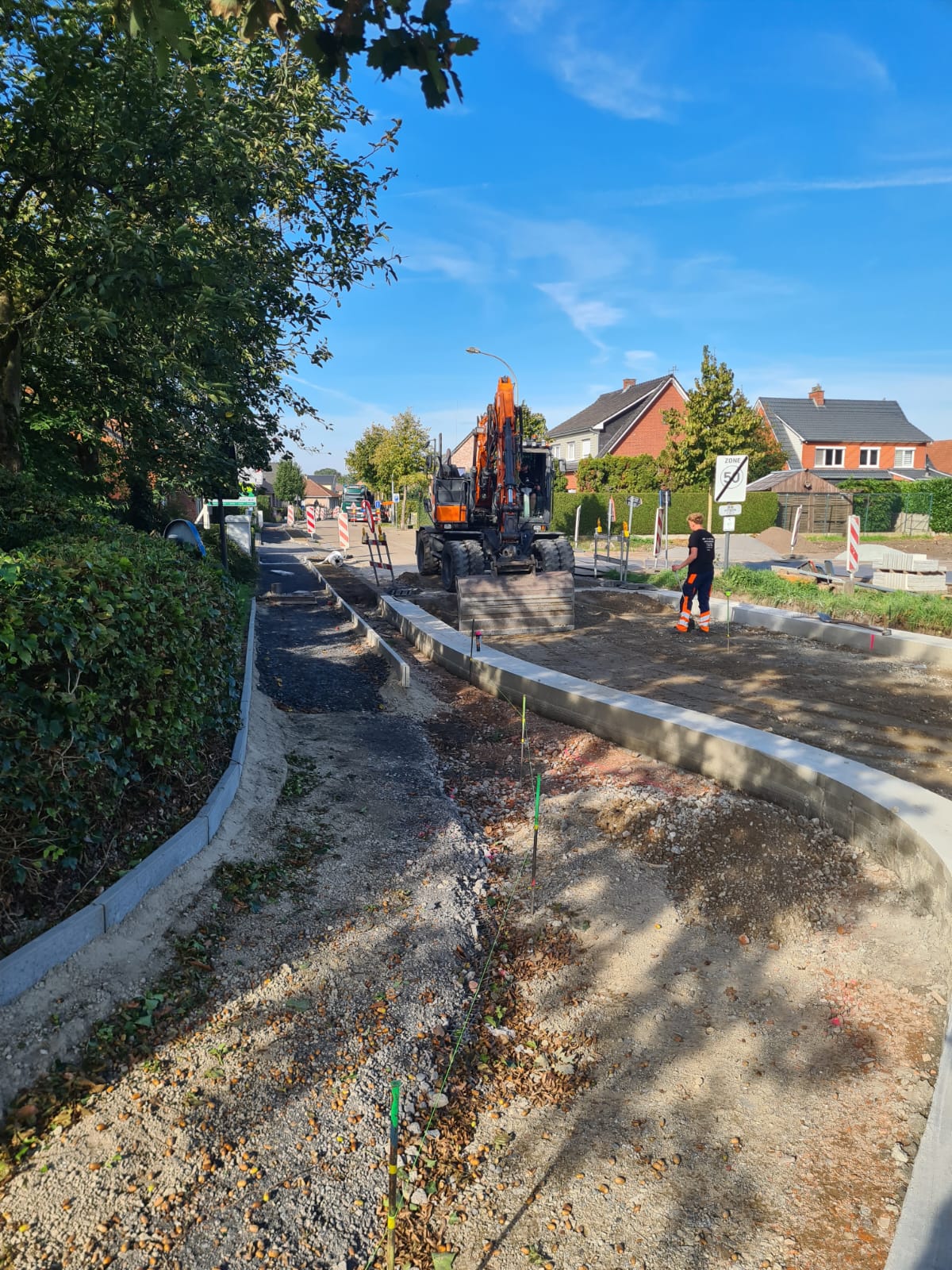

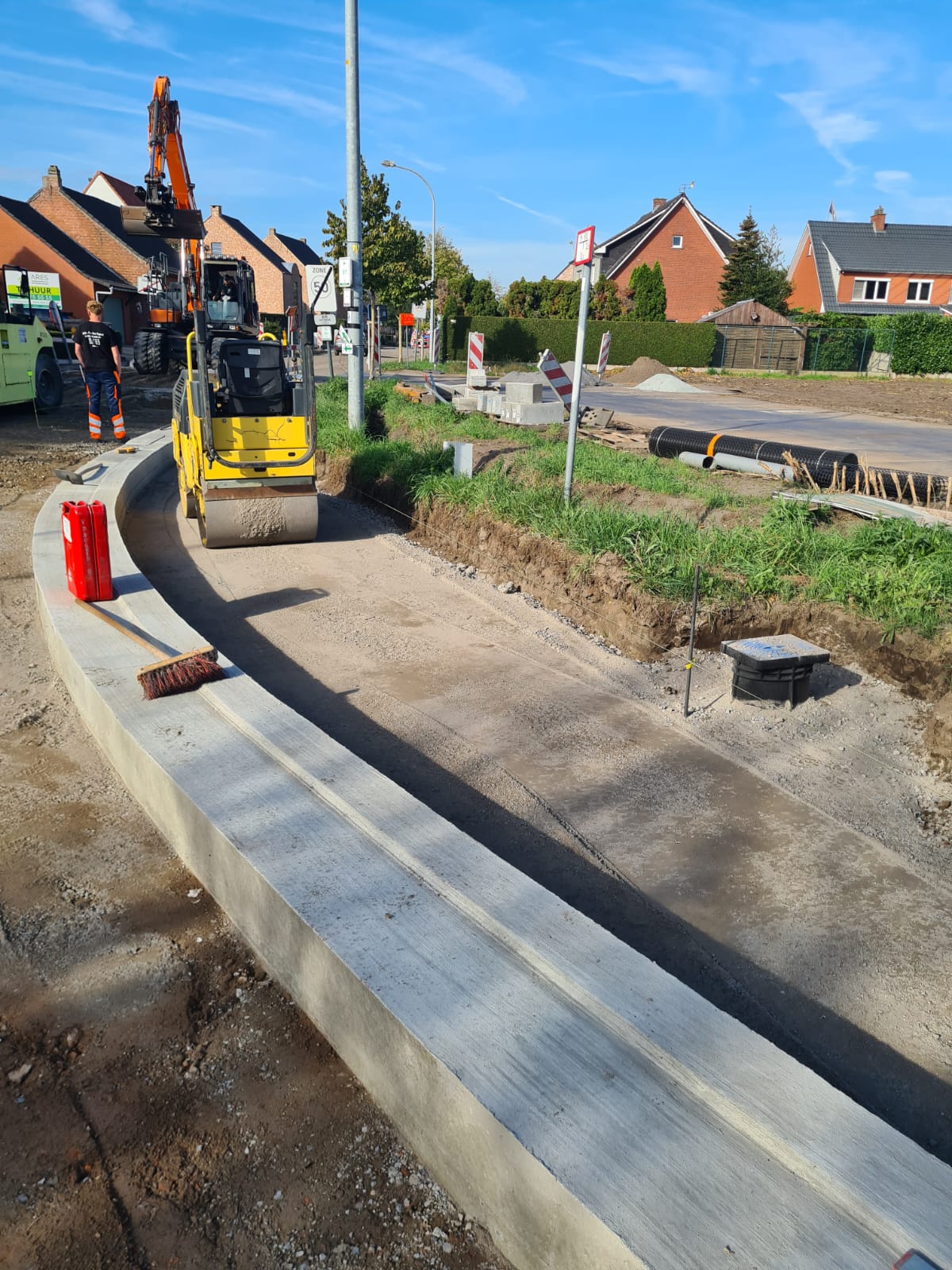

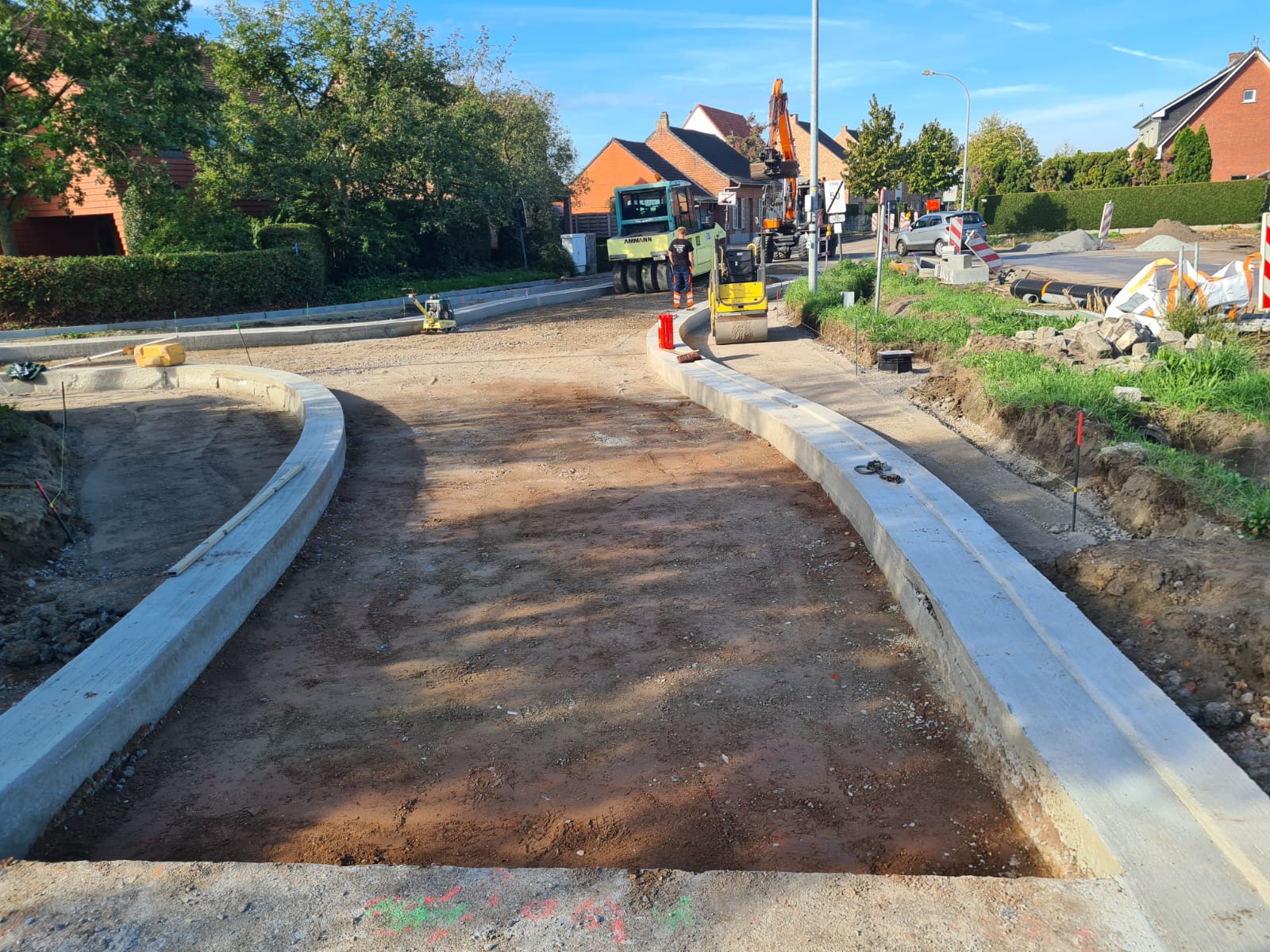

De werken vorderen goed. Het fietspad ligt netjes tussen de boordstenen, die het fietspad duidelijk afbakenen van de rijweg en aanpalende zones. Ze vormen een basis voor een overzichtelijke inrichting voor fietsers, wat ook mee zal zorgen voor meer veiligheid.

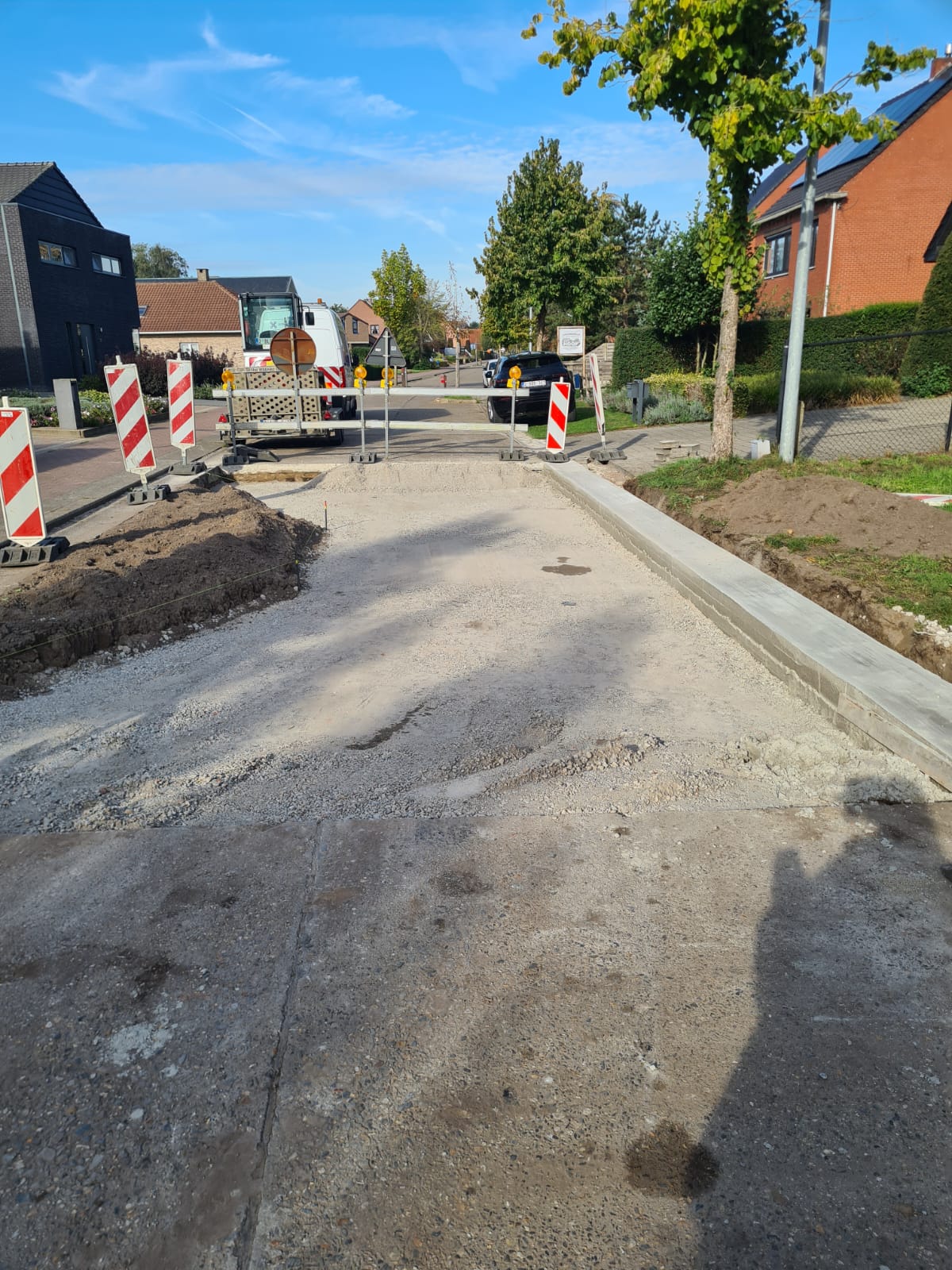

Van zodra deze afboording overal op punt staat, volgt de verdere afwerking van het fietspad en de rest van het kruispunt.
23 & 24 september 2026
Het einde van dit project komt stilaan in zicht. Op 23 september werd de glijbekisting getrokken, waarmee de definitieve boordstenen van het kruispunt klaarliggen. De volgende stappen hier zijn de betonwerken en het leggen van de klinkers.

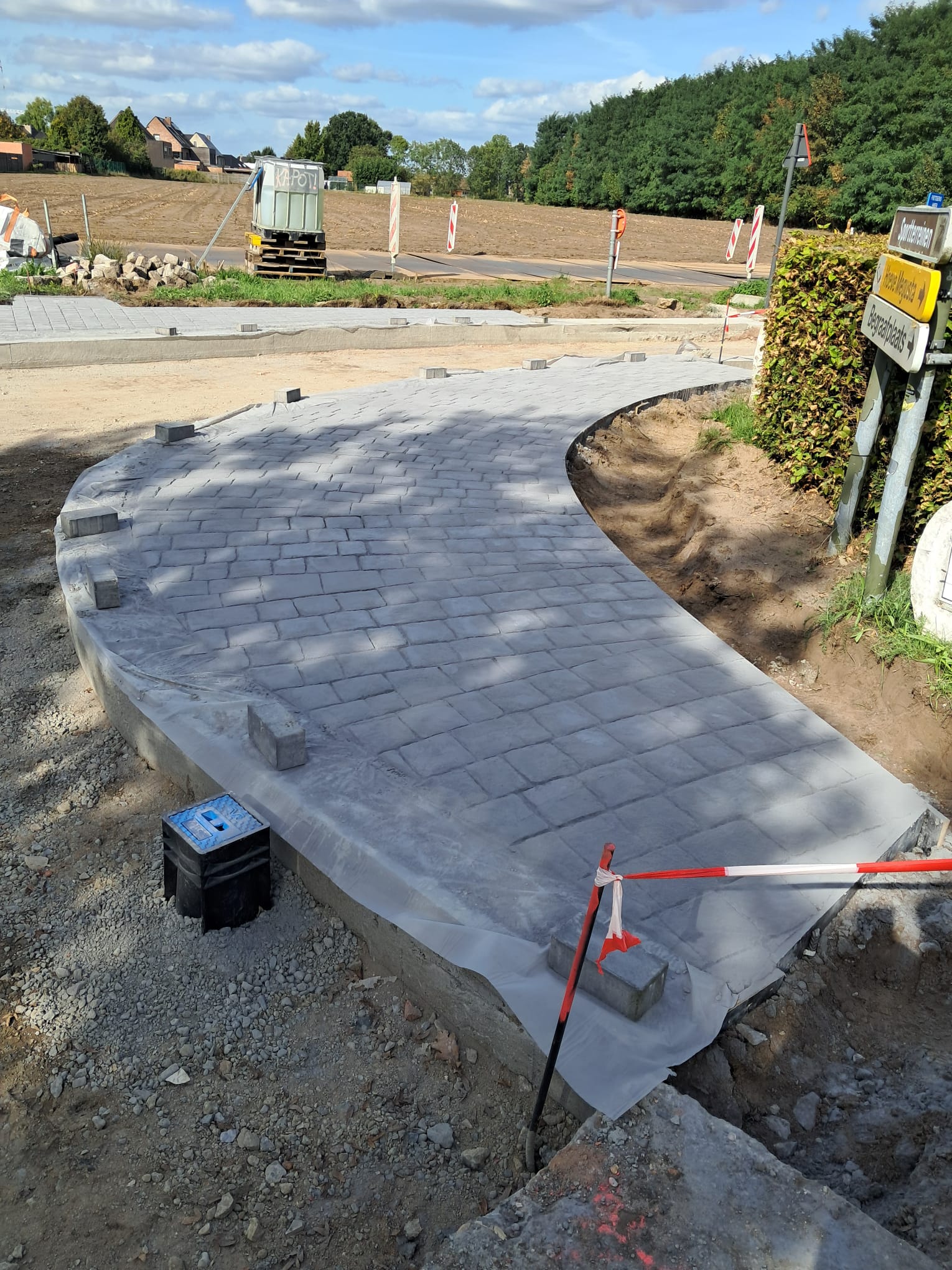

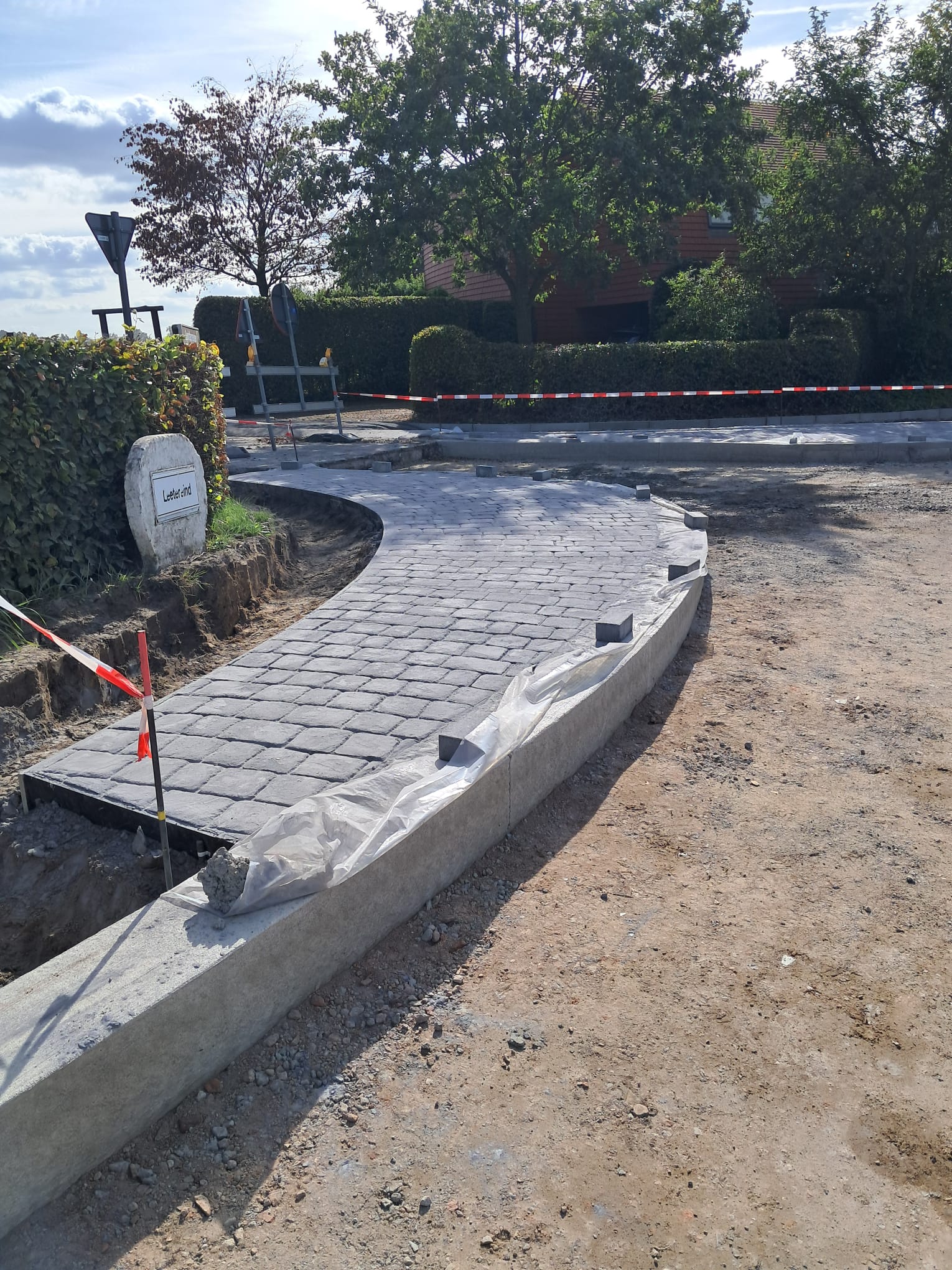

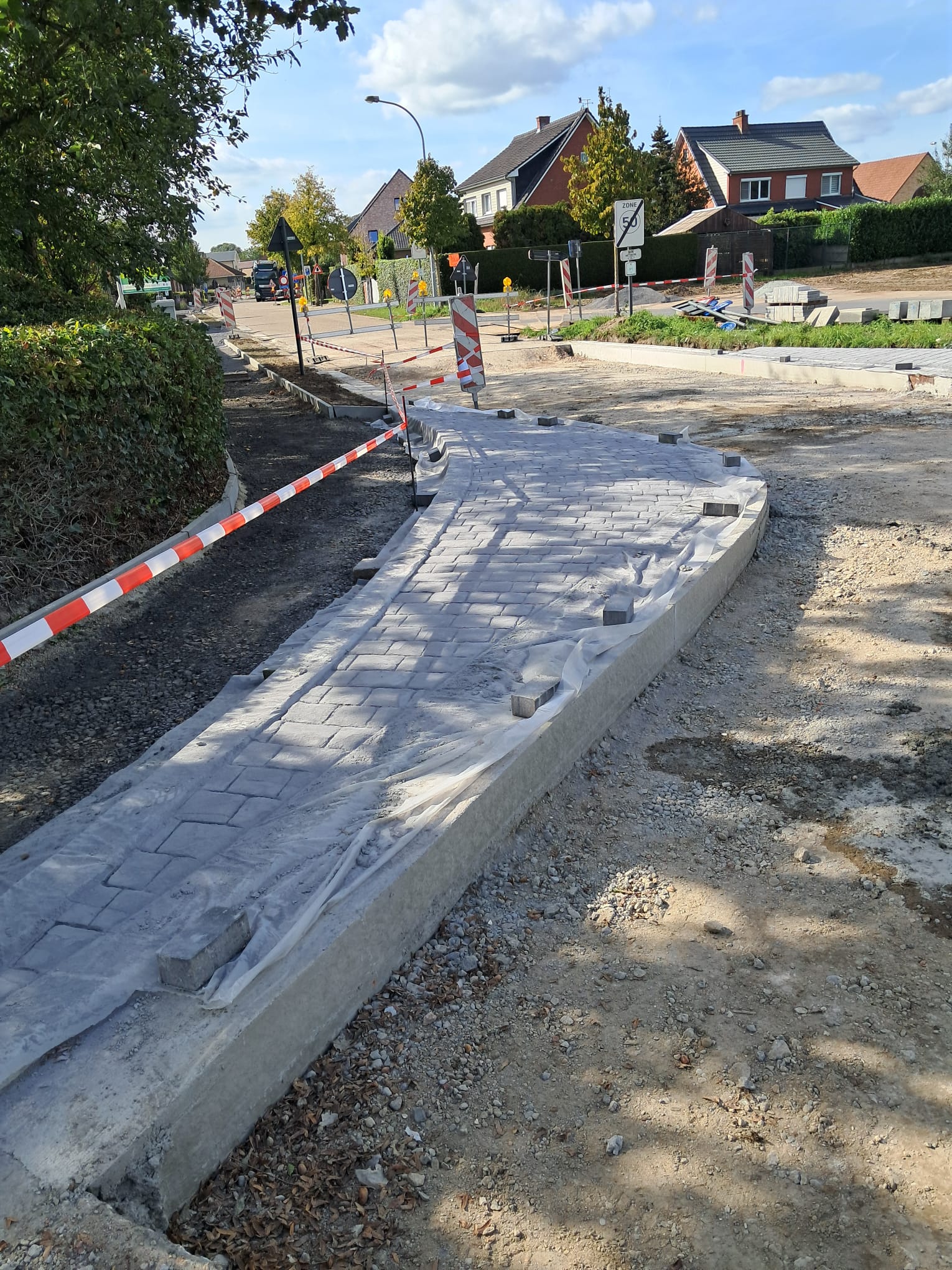

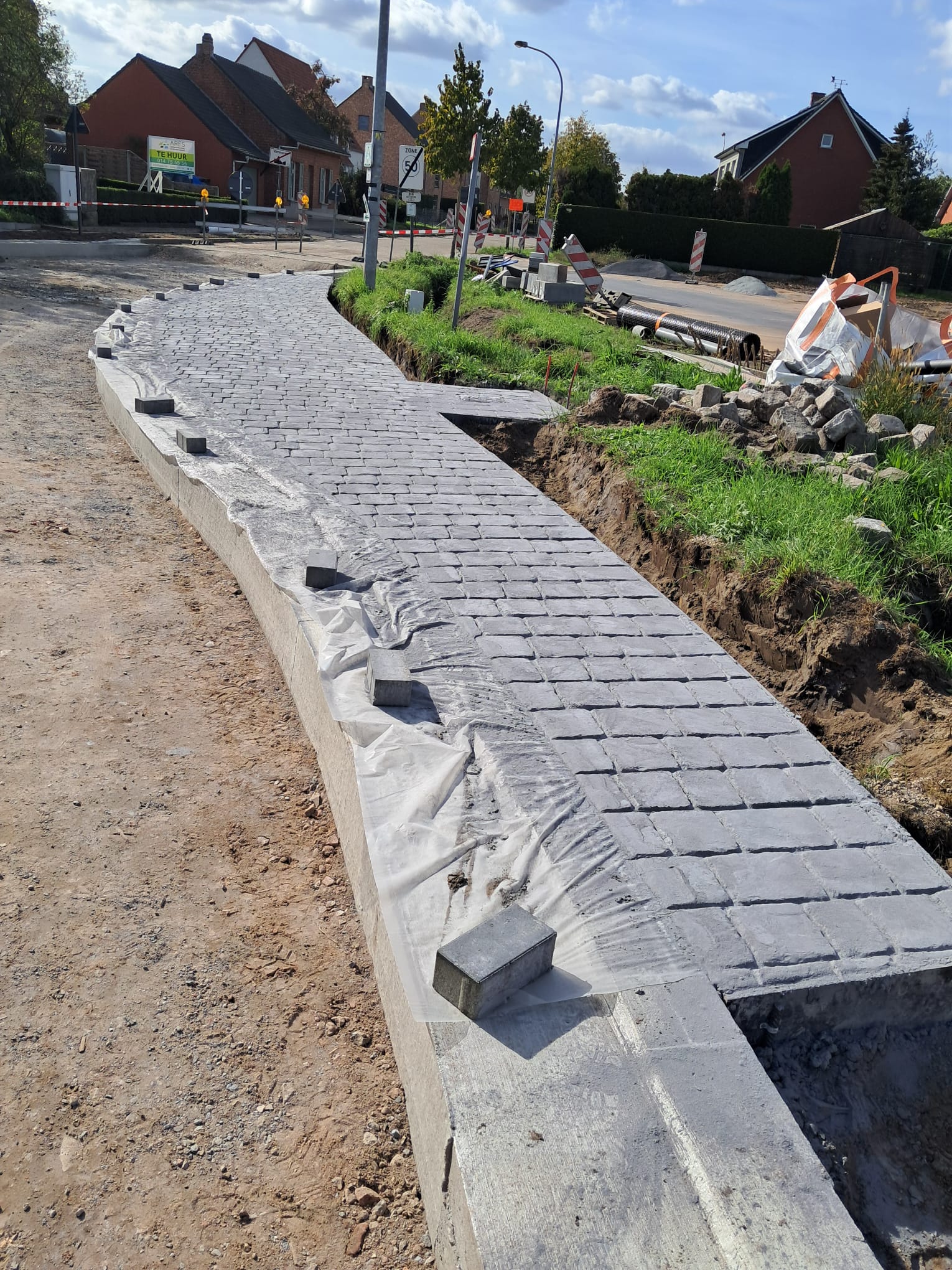

Op 24 september begonnen we aan dat laatste deel en werkten we een stuk van het kruispunt af in printbeton. Deze techniek geeft het beton in dit geval een uitzicht dat lijkt op kasseien.
Het printbeton heeft als voordeel dat het onderhoudsvriendelijker en duurzamer is dan echte natuursteen.
30 september 2026

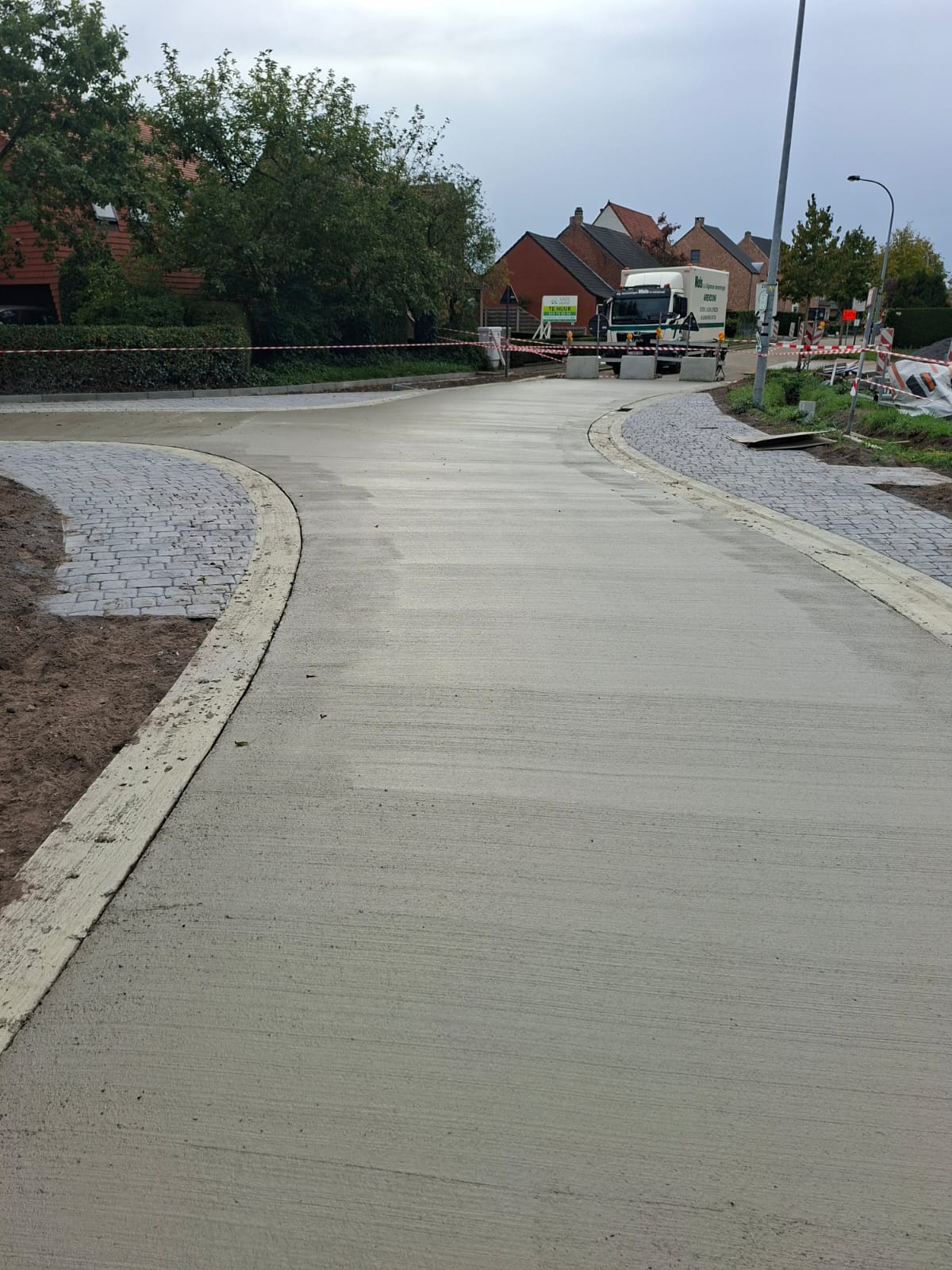

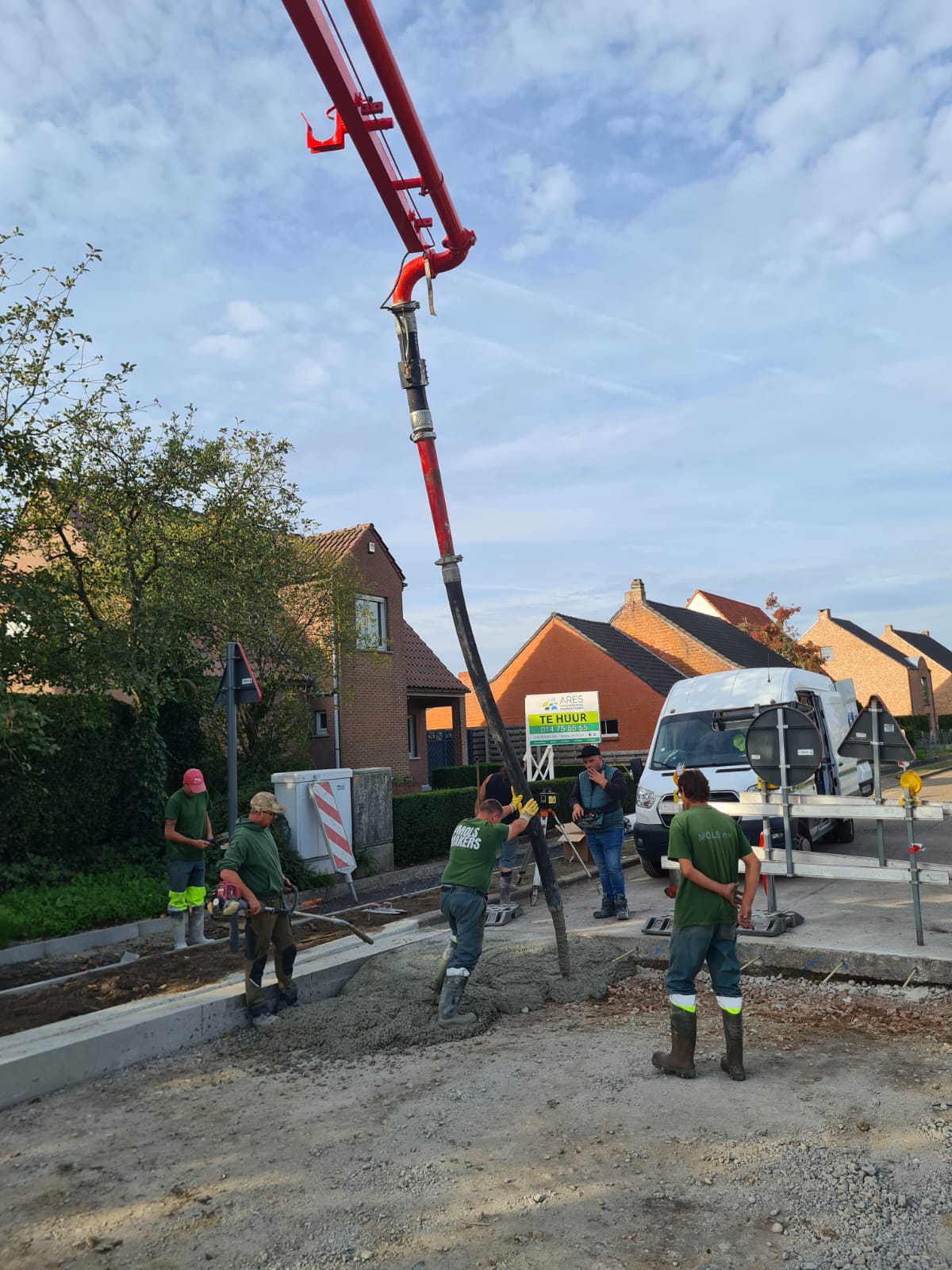

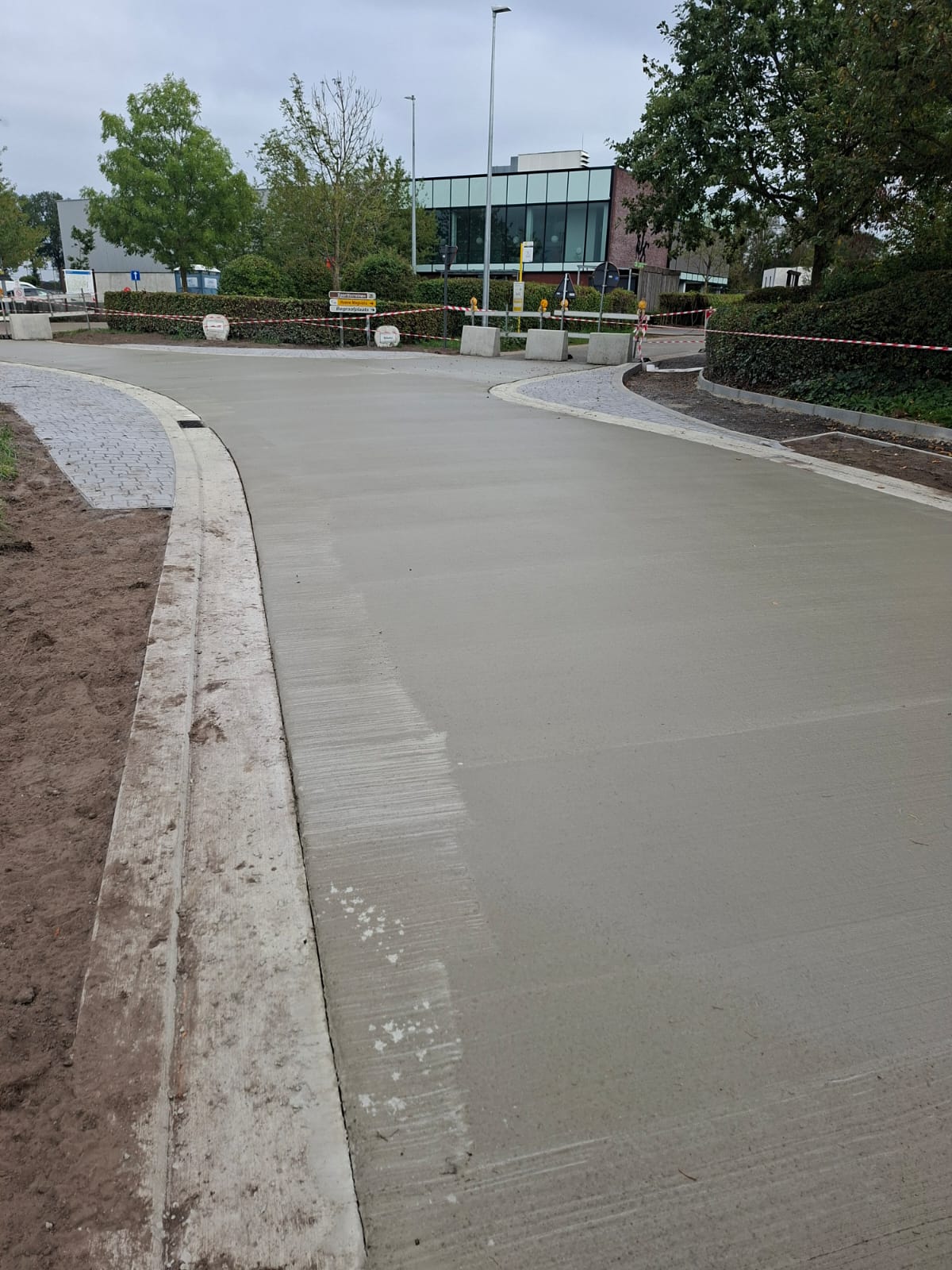

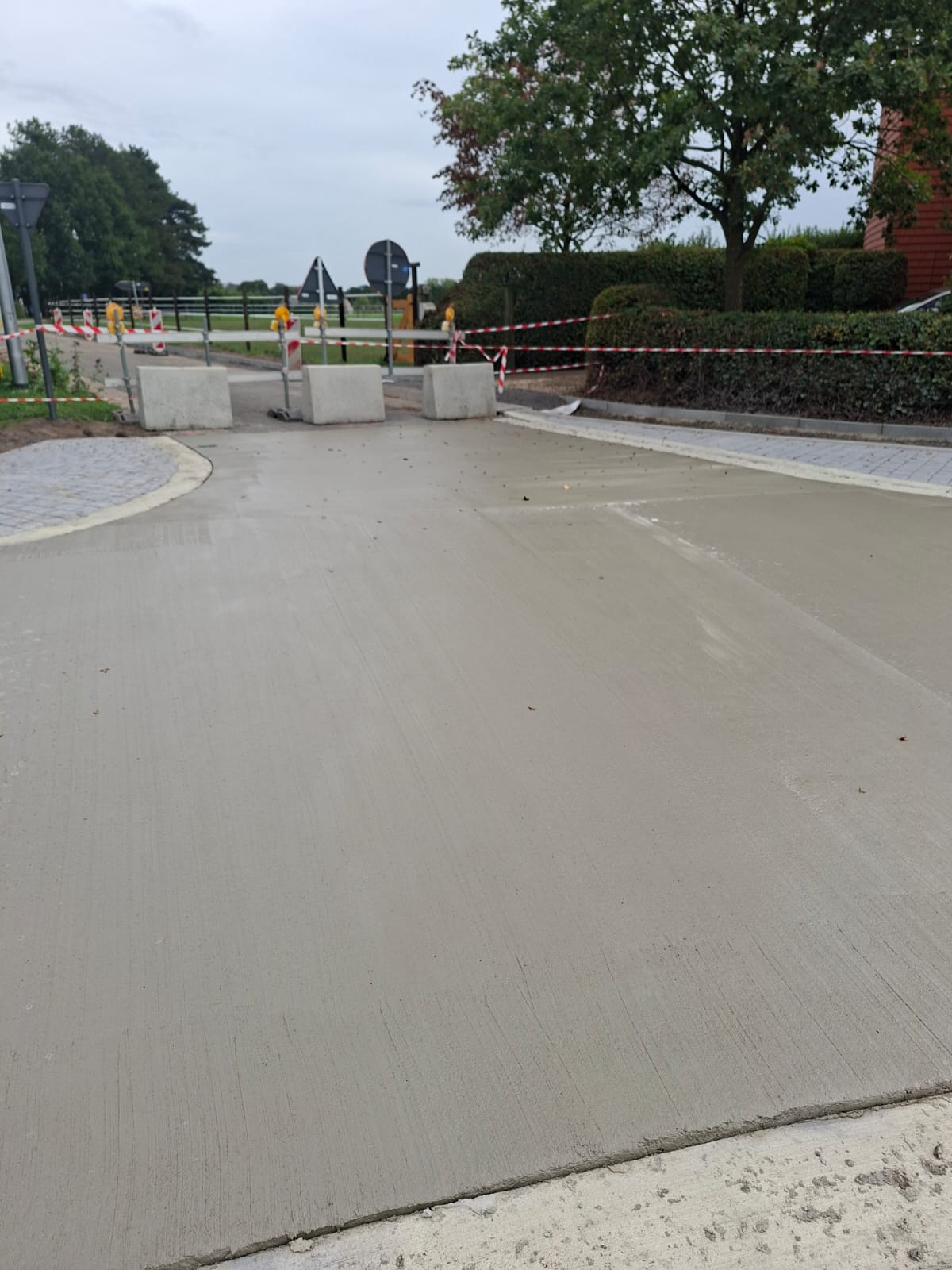

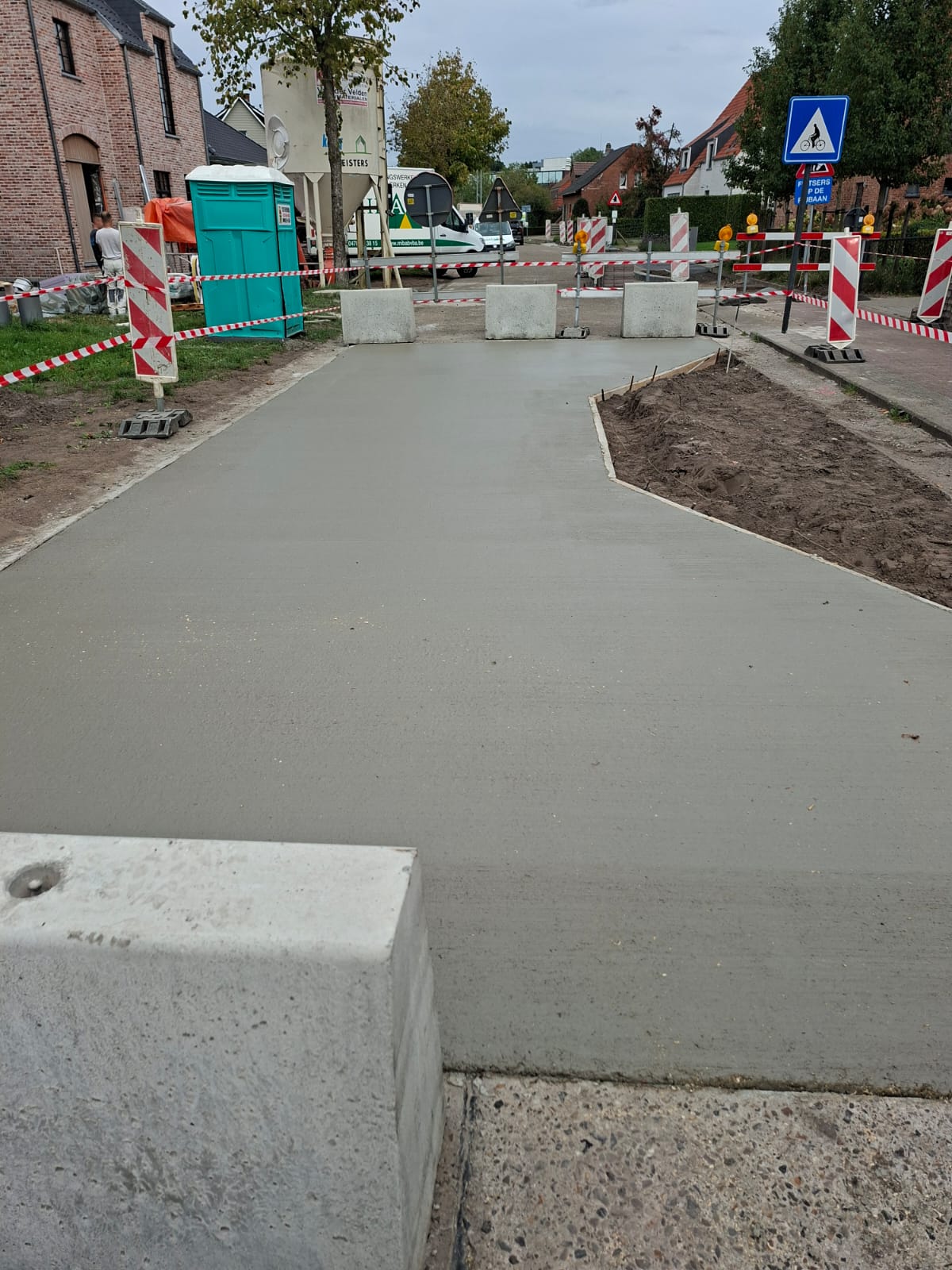

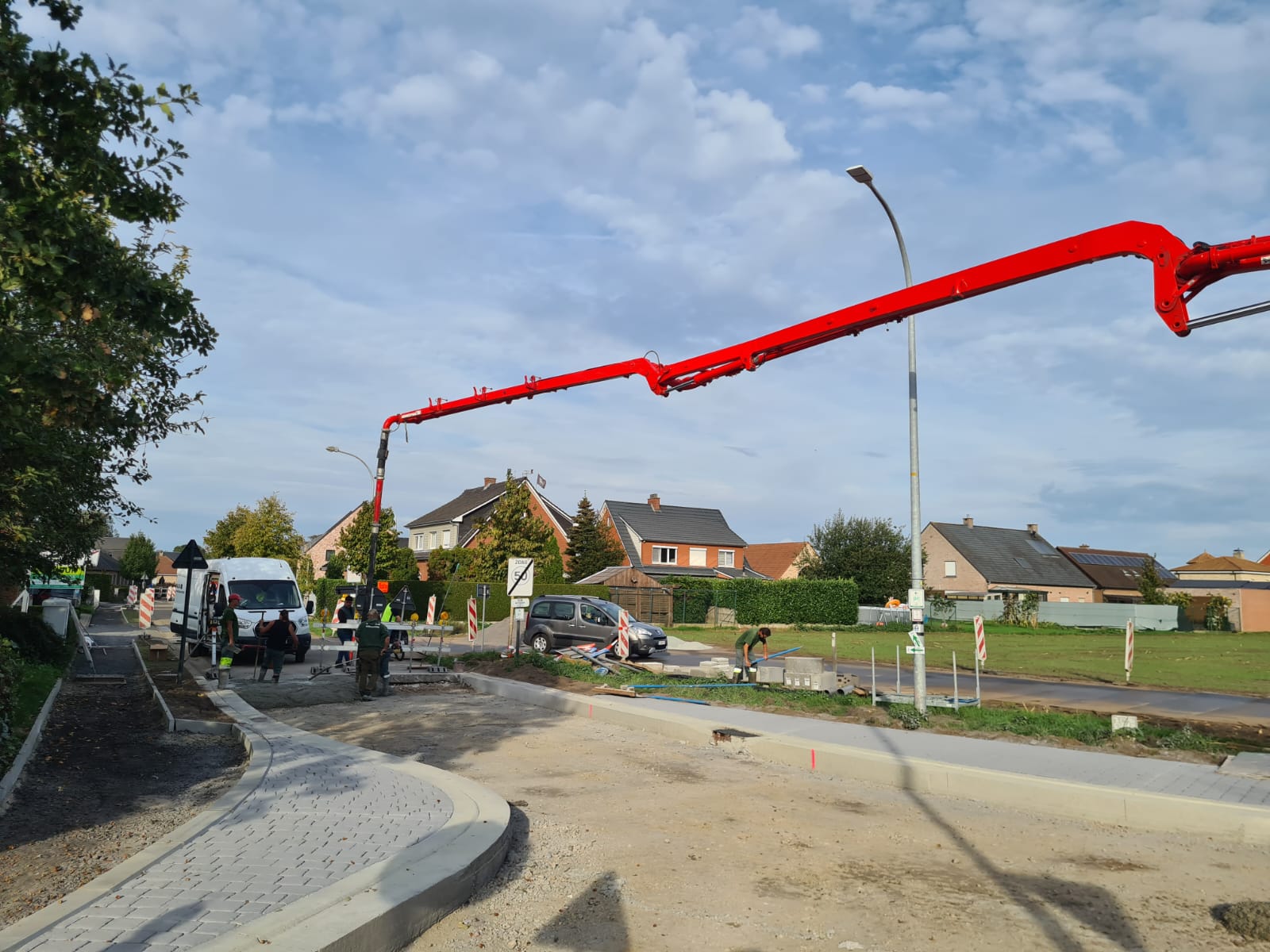

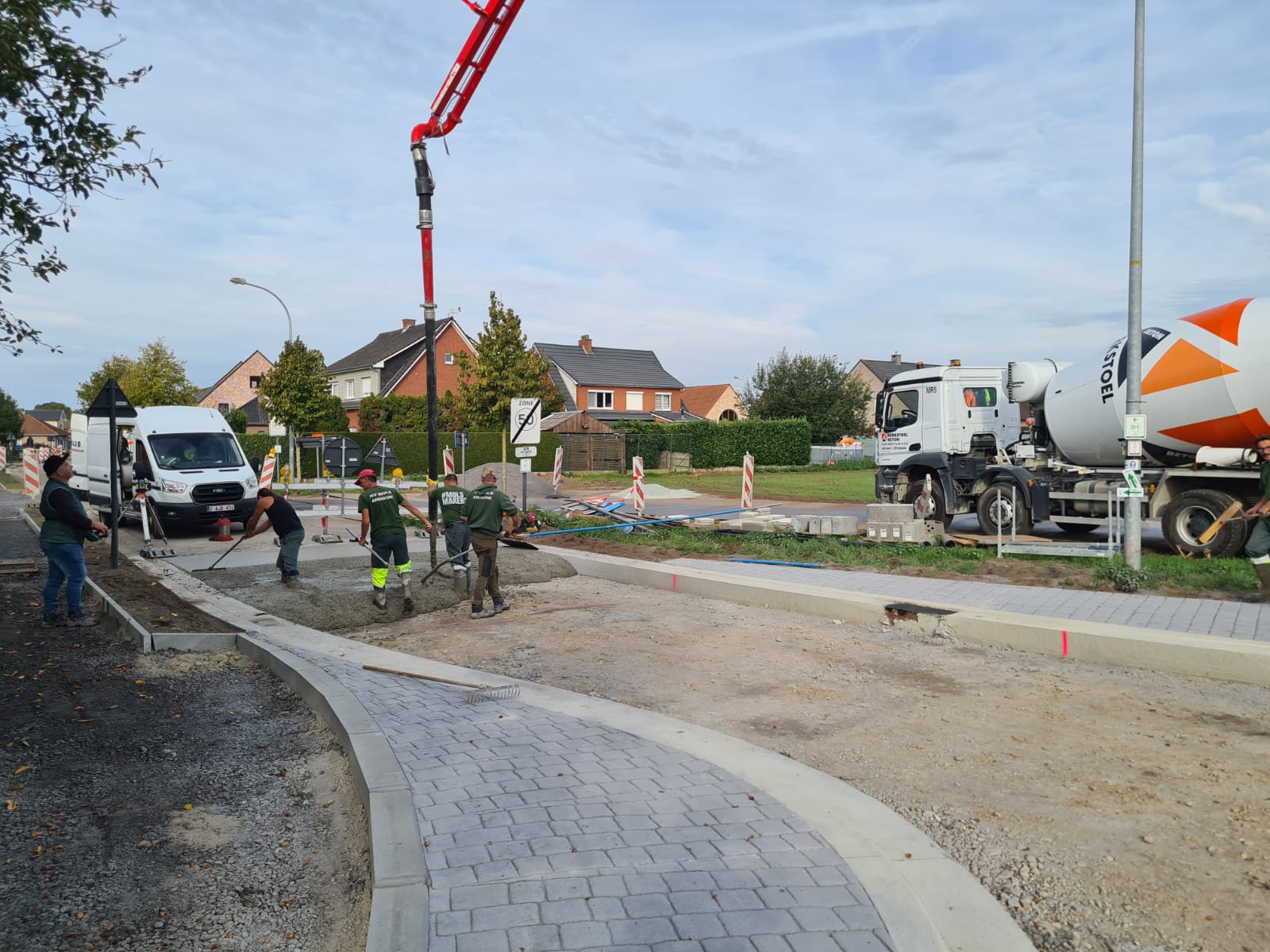

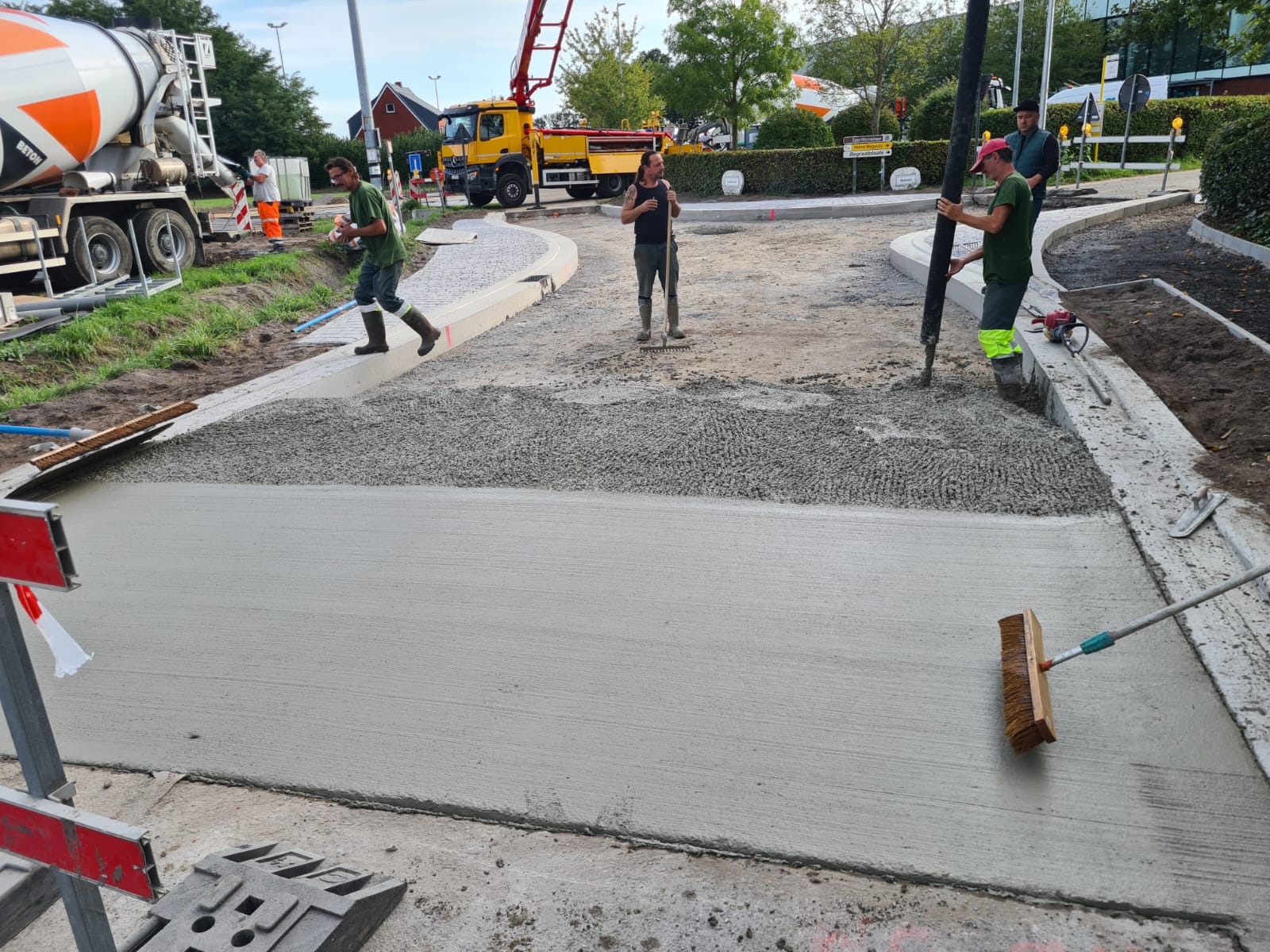

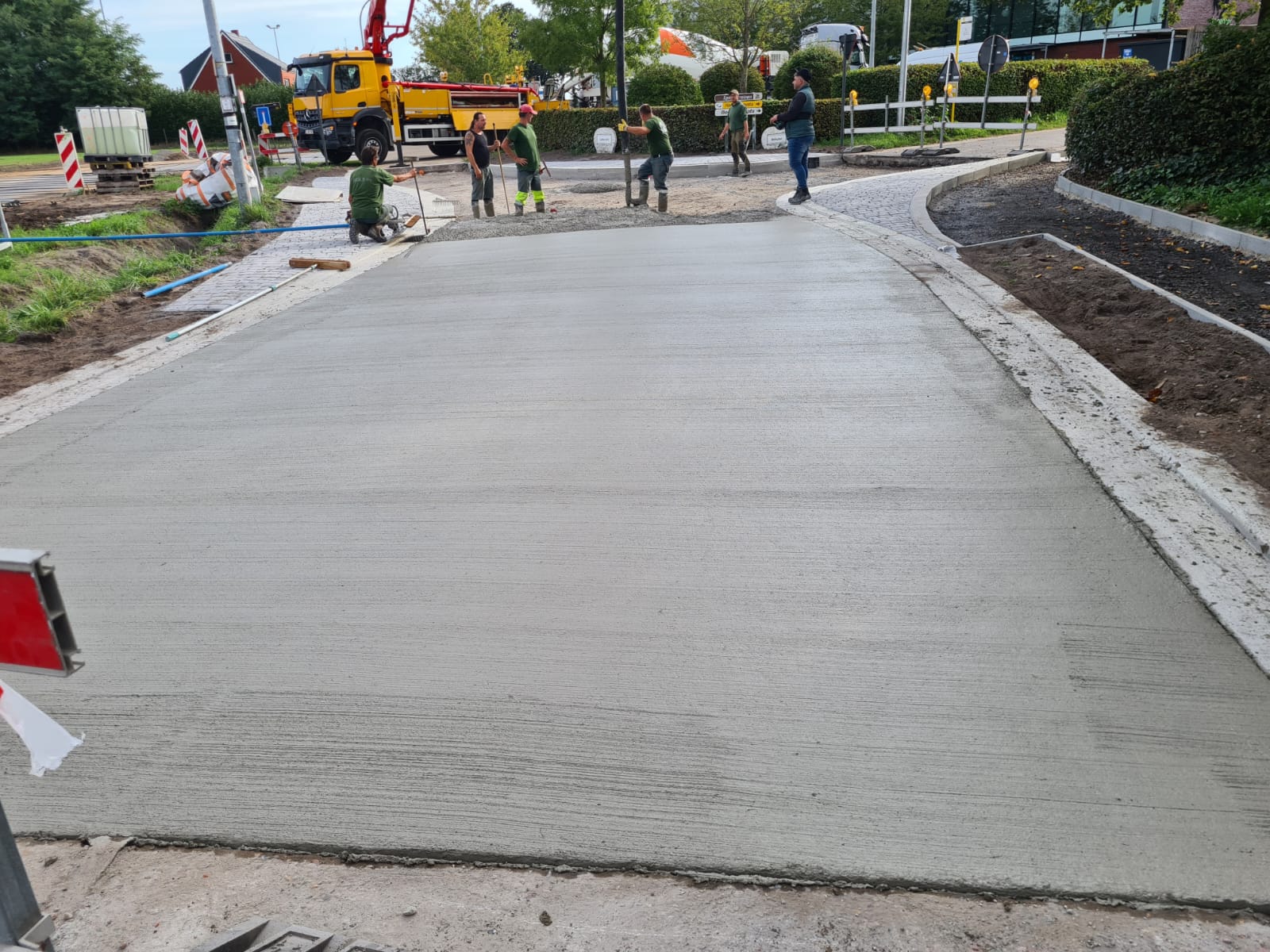

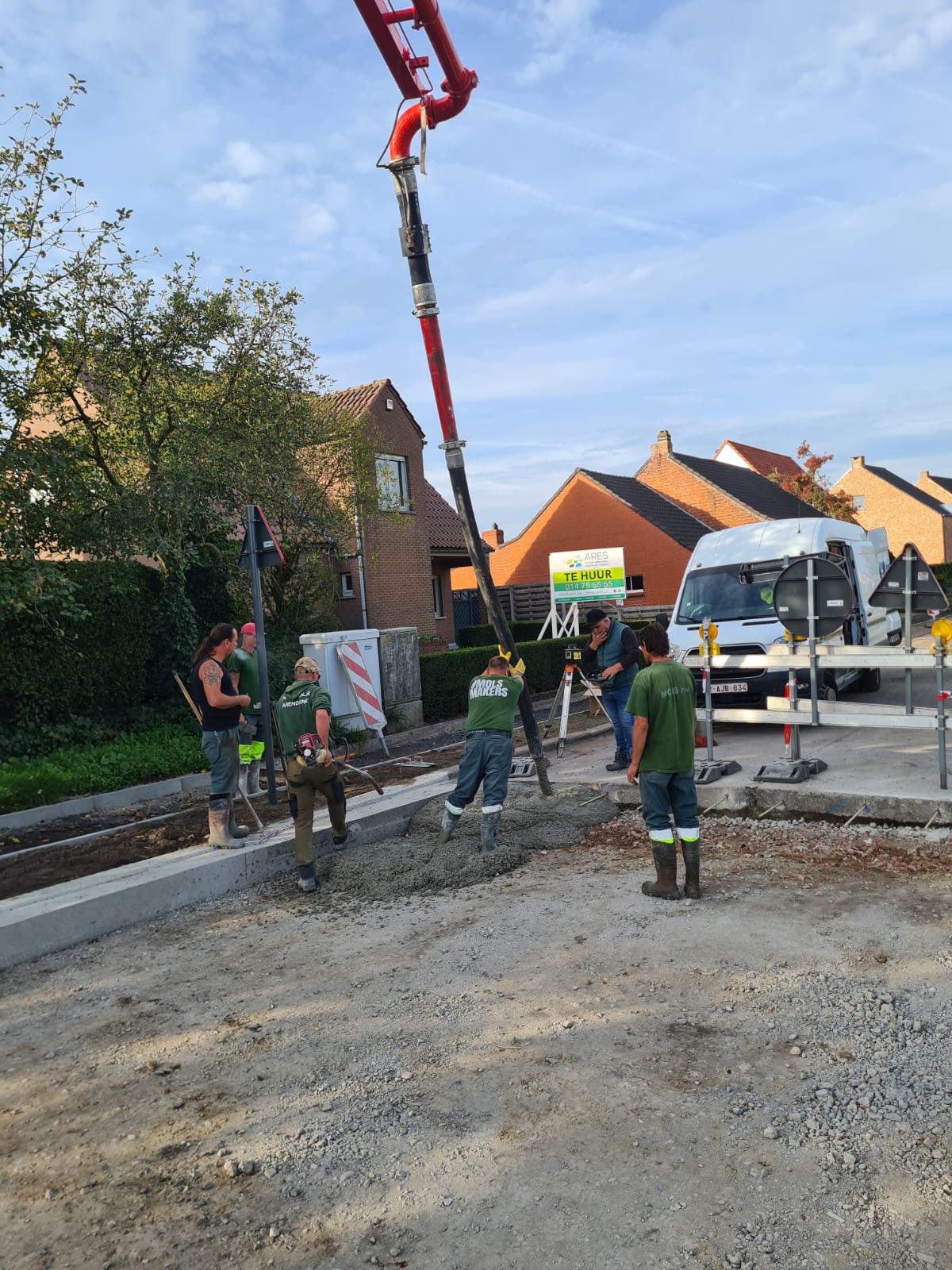

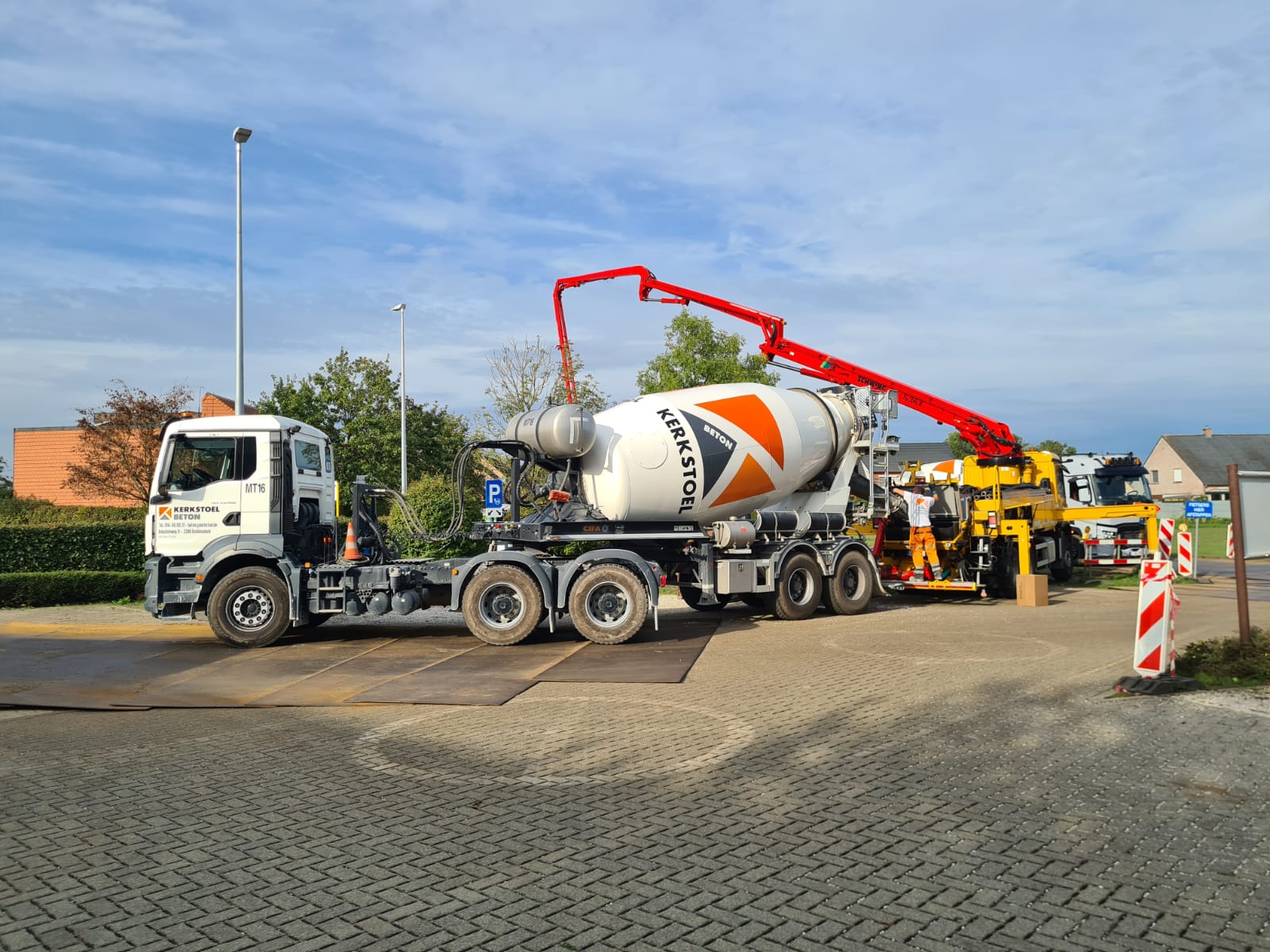

Afgelopen week werd er volop beton gestort aan Leetereind. De weg van het kruispunt is nu over de volledige breedte gestort. Dat is een belangrijke mijlpaal van de werken, want hierdoor krijgt het kruispunt nu echt zijn definitieve vorm.
Na het uitharden van het beton volgen de verdere afwerkingen nog, maar het einde van het project komt steeds dichterbij.
